「建设项目概述」 工程项目管理的主要内容有哪些?
文章来源:顺利加盟网
建设项目概述: 工程项目管理的主要内容有哪些? 1.业主的项目管理(建设监理) 业主的项目管理是全过程的,包括项目决策和实施阶段的各个环节,也即从编制
建设项目概述: 工程项目管理的主要内容有哪些?
1.业主的项目管理(建设监理) 业主的项目管理是全过程的,包括项目决策和实施阶段的各个环节,也即从编制项目建议书开始,经可行性研究、设计和施工,直至项目竣工验收、投产使用的全过程管理。 由于工程项目的一次性,决定了业主自行进行项目管理...展开全部
其他答案:工程项目管理的主要内容有: 1.业主的项目管理(建设监理) 业主的项目管理是全过程的,包括项目决策和实施阶段的各个环节,也即从编制项目建议书开始,经可行性研究、设计和施工,直至项目竣工验收、投产使用的全过程管理。 2.工程建设总承包单位的项目管理 在设计、施工总承包的情况下,业主在项目决策之后,通过招标择优选定总承包单位全面负责工程项目的实施过程,直至最终交付使用功能和质量标准符合合同文件规定的工程项目。由此可见,总承包单位的项目管理是贯穿于项目实施全过程的全面管理,既包括工程项目的设计阶段,也包括工程项目的施工安装阶段。 3.设计单位的项目管理 设计单位的项目管理是指设计单位受业主委托承担工程项目的设计任务后,根据设计合同所界定的工作目标及责任义务,对建设项目设计阶段的工作所进行的自我管理。设计单位通过设计项目管理,对建设项目的实施在技术和经济上进行全面而详尽的安排,引进先进技术和科研成果,形成设计图纸和说明书,以便实施,并在实施过程中进行监督和验收。由此可见,设计项目管理不仅仅局限于工程设计阶段,而是延伸到了施工阶段和竣工验收阶段。 4.施工单位的项目管理 施工单位通过投标获得工程施工承包合同,并以施工合同所界定的工程范围组织项目管理,简称为施工项目管理。施工项目管理的目标体系包括工程施工质量(Quality)、成本(Cost)、工期(Delivery)、安全和现场标准化(Safety),简称QCDS目标体系。显然,这一目标体系既和整个工程项目目标相联系,又带有很强的施工企业项目管理的自主性特征。 拓展资料 一、简介 建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段(或称运营阶段,或称运行阶段)。从项目建设意图的酝酿开始,调查研究、编写和报批项目建议书、编制和报批项目的可行性研究等项目前期的组织、管理、经济和技术方面的论证都属于项目决策阶段的工作。 二、项目立项(立项批准)是项目决策的标志。 决策阶段管理工作的主要任务是确定项目的定义。一般包括如下内容: 1.确定项目实施的组织; 2.确定和落实建设地点; 3.确定建设任务和建设原则; 4.确定和落实项目建设的资金; 5.确定建设项目的投资目标、进度目标和质量目标等。
其他答案:一、施工项目管理的主要内容 (一)项目管理规划大纲(投标时的技术标书); (二)项目管理实施规划(施工组织设计); (三)项目的四项控制,包括进度控制、质量控制、安全控制和成本控制; (四)项目的八项管理,包括人力资源管理、材料管理、机械设备管理、技术管理、资金管理、合同管理、信息管理和现场管理; (五)项目的组织协调; (六)项目的竣工验收; (七)项目的考核评价; (八)项目的回访保修。 二、施工项目管理的流程 (一)编制项目管理规划大纲,即投标时的技术标书,一般由公司或项目经理部负责编制; (二)项目中标后,组建项目部管理班子,由项目工程师(即项目技术负责人)编制施工组织设计及专项施工方案; (三)项目开工的所有手续齐全后,报经公司审批同意后正式开工打桩或挖土; (四)实施分项分部工程施工,根据设计图纸和施工组织设计要求,在施工全过程中按生产要素组织施工管理: 1、人力资源管理:根据施工进度计划安排施工部位的劳动力需求,进行劳动力配置时,必须坚持持证上岗,签订劳务分包合同,下达施工任务单,并进行考核、组织培训等。 2、材料管理:根据施工进度计划安排源材料、半成品、成品进场,严把材料质量关,收集出厂合格证和材质证明,进行材料复试检测,材料进出库必须登记造册,做到账物相符。 3、机械设备管理:根据施工进度计划陆续安排施工机械进场,并进行设备的检测和维修保养,提高机械使用效率,降低设备使用成本。 4、技术管理:在施工全过程(从打桩或挖土到基础、主体结构到屋面装饰装修、水电安装到竣工)实施技术管理,进行图纸会审、技术交流(总交底和分项分部逐个交底)、技术复核(测量放线及复核)、施工方案与技术措施(编制、审定到实施),参与分项分部工程验收、隐蔽工程验收、各项技术资料的收集、整理归档、技术创新与攻关等。 5、资金管理:项目资金的运作与管理,应保证收入,节约支出,防范风险和提高经济效益。 (五)竣工验收:在项目部与监理单位初验和整改的基础上,参加业主组织的竣工验收,整理并移交竣工资料,进行竣工决算和核算,办理移交手续。
其他答案:1.业主的项目管理(建设监理) 业主的项目管理是全过程的,包括项目决策和实施阶段的各个环节,也即从编制项目建议书开始,经可行性研究、设计和施工,直至项目竣工验收、投产使用的全过程管理。 由于工程项目的一次性,决定了业主自行进行项目管理往往有很大的局限性。首先在项目管理方面,缺乏专业化的队伍,即使配备了管理班子,没有连续的工程任务也是不经济的。在计划经济体制下,每个建设单位都要配备专门的项目管理队伍,这不符合资源优化配置和动态管理的原则,而且也不利于工程建设经验的积累和应用。在市场经济体制下,工程业主完全可以依靠社会化的咨询服务单位,为其提供项目管理方面的服务。如图所示,监理单位可以接受工程业主的委托,在工程项目实施阶段为业主提供全过程的监理服务。此外,监理单位还可将其服务范围扩展到工程项目前期决策阶段,为工程业主进行科学决策提供咨询服务。 2.工程建设总承包单位的项目管理 在设计、施工总承包的情况下,业主在项目决策之后,通过招标择优选定总承包单位全面负责工程项目的实施过程,直至最终交付使用功能和质量标准符合合同文件规定的工程项目。由此可见,总承包单位的项目管理是贯穿于项目实施全过程的全面管理,既包括工程项目的设计阶段,也包括工程项目的施工安装阶段。总承包方为了实现其经营方针和目标,必须在合同条件的约束下,依靠自身的技术和管理优势或实力,通过优化设计及施工方案,在规定的时间内,按质、按量地全面完成工程项目的承建任务。 3.设计单位的项目管理 设计单位的项目管理是指设计单位受业主委托承担工程项目的设计任务后,根据设计合同所界定的工作目标及责任义务,对建设项目设计阶段的工作所进行的自我管理。设计单位通过设计项目管理,对建设项目的实施在技术和经济上进行全面而详尽的安排,引进先进技术和科研成果,形成设计图纸和说明书,以便实施,并在实施过程中进行监督和验收。由此可见,设计项目管理不仅仅局限于工程设计阶段,而是延伸到了施工阶段和竣工验收阶段。 4.施工单位的项目管理 施工单位通过投标获得工程施工承包合同,并以施工合同所界定的工程范围组织项目管理,简称为施工项目管理。施工项目管理的目标体系包括工程施工质量(Quality)、成本(Cost)、工期(Delivery)、安全和现场标准化(Safety),简称QCDS目标体系。显然,这一目标体系既和整个工程项目目标相联系,又带有很强的施工企业项目管理的自主性特征。
建设项目概述: 试述建设项目的组成
我国一般将建设项目划分为单项工程、单位工程、分部工程和分项工程,如下图所示。 <img class=ed_capture src="
其他答案:加我Q:72349.我给你发个详细的。这种笼统的说出来笑话人。
建设项目概述: 简述建设项目的特点
该模式是指业主与具有丰富施工管理经验的承包商或联合体签订施工项目总承包管理协议,由施工部承包管理方负责整个项目的施工组织与管理的发包模式。 其特点是 1、工程造价特点:部分施工图设计完成后,即可进行部分施工招标,确定相应的合同价,...
其他答案:工程建设项目是以实物形态表示的具体项目,它以形成固定资产为目的。在我国,工程建设项目包括基本建设项目(新建、扩建等扩大生产能力的项目)和更新改造项目(以改进技术、增加产品品种、提高质量、治理三废、劳动安全、节约资源为主要目的的项目)。 基本建设项目一般指在一个总体设计或初步设计范围内,由一个或几个单位工程组成,在经济上进行统一核算,行政上有独立组织形式,实行统一管理的建设单位。凡属于一个总体设计范围内分期分批进行建设的主体工程和附属配套工程、综合利用工程、供水供电工程等,均应作为一个工程建设项目,不能将其按地区或施工承包单位划分为若干个工程建设项目。此外,也不能将不属于一个总体设计范围内的工程,按各种方式归算为一个工程建设项目。
建设项目概述: 项目概况怎么写-百度知道
第一:一般是介绍工程项目的基本情况(含项目名称,建设内容,总投资、建设该项目的支撑文件、批复,好久开工与完工时间,建设项目的背景和目的);第二:项目的资金文件,及资金到位情况和使用情况;第三:该项目建成后的效益及就是有什么意义。当...
其他答案:简要介绍项目的基本情况,特点,针对性的方案内容,采取的措施,必要性和依据等。 中文名称:项目概况 定义:综合性地简要介绍项目的基本情况 包括内容:建设内容、建设规模、投资总额等 作用范围:在介绍或论述某个项目时 项目概述包括项目的主要内容 一、项目概述 包括项目的主要内容、创新点、技术水平及应用范围。(1000字以内)简述项目的社会经济意义、现有工作基础、申请项目的必要性。(1000字以内)项目计划目标(包括总体目标、经济目标,技术、质量指标、知识产权指标)(2000字以内)主要技术经济指标对比(项目实施前后的比较)(1000字以内)推广及应用前景(1000字以内)创新团队或创新人才培养预期成果、目标。(重大科技专项项目填写,其他项目可不填写)(1000字以内)研究开发能力(2000字以内) 二、项目的技术创新性论述 1、详细说明本项目的基本原理及相关技术内容,描述项目的技术或工艺路线、产品结构、基本算法原理等(1000字以内)图示管理。 2、论述项目创新点,包括技术创新、产品结构创新、产品工艺创新、产品性能及使用效果的显著变化等(1000字以内)。 3、详细描述项目的技术来源、合作单位和项目知识产权的归属情况(1000字以内)。 4、简述本项目国内外发展现状、存在的主要问题(1000字以内)。 5、项目成熟性和可靠性论述(1000字以内)项目产品市场调查与竞争能力预测(2000字以内)市场前景(1000字以内)产品单位售价与盈利预测(1000字以内)社会效益分析(1000字以内)风险分析(1000字以内)项目组组成成员名单姓名性别身份证文化程度专业专业技术职称所在单位组内具体分工序号。
其他答案:第一:一般是介绍工程项目的基本情况(含项目名称,建设内容,总投资、建设该项目的支撑文件、批复,好久开工与完工时间,建设项目的背景和目的); 第二:项目的资金文件,及资金到位情况和使用情况; 第三:该项目建成后的效益及就是有什么意义。 当然了,要简明扼要的,最好不要加口水话!
其他答案:这里有一些工程项目的例子,仅供参考: 项目概述 龙岗区老干部活动中心大楼,是龙岗区委、区政府投资兴建的大型公益性建筑.自建成以来使用已有5年左右. 大楼各种用电设备齐全,不过存在一些选型过大,能源使用不经济的设备和系统,同时缺少核心的控制设备管理,虽然采用中央空调,然而中央空调的控制系统却极为简单,可以说基本上是没有采用任何自动化控制设备,只是单纯采用人工方式管理、控制,这必将给系统的运行带来极大的能源浪费.该系统已不符合现代化大楼的节能要求,急需一套量身订做的综合节能治理方案或体系. 其实就是简要介绍项目的基本情况,特点,针对性的方案内容,采取的措施,必要性和依据等等.把问题说清楚就行
其他答案:项目概况怎么写?要描述清楚一些,不知道你这个项目过是关于什么的。
建设项目概述:文旅类建设项目商业计划书该怎么写?
《文旅类建设项目商业计划书》模板
一、××旅游项目概要
(一)项目概况
1.规划背景
2.项目简介
项目名称
项目单位
项目内容
(二)项目产品分析
1.项目产品名称
2.项目产品特征
3.项目产品产业链分析
二 、XX旅游产业项目的优势分析
三、××旅游产业项目劣势分析
四、XX旅游产业现状及发展趋势分析
(一)产业发展环境分析
1.宏观经济环境
2.政策环境
3.社会环境
4.技术环境
(二)市场规模分析
(三)市场竞争分析
(四)进入壁垒分析
(五)行业发展趋势分析
五、项目建设计划
(一)建设目标
(二)建设原则
(三)建设内容
(四)建设期限
七、项目运营模式分析
八、 项目财务分析
(一)财务评价依据
(二)财务评价基础数据与参数选取
(三) 经营收入及税金预测
1. 营业收入
2.营业税金及附加
(四)成本费用估算
(五)盈利能力分析
1.项目损益和利润分配表
2.项目现金流量预测表
3.项目财务评价指标计算
(六)财务评价结论
九、项目投资风险分析
十、 项目运作团队
(一)项目带头人介绍
(二)团队简介
十一、项目融资计划
十二、项目综合评述
图表略
国发文旅(深圳)咨询顾问有限公司,是一家专业文旅咨询顾问服务机构。专注提供以下服务:文旅产业相关的产业规划、市场调研、投资可研、商业计划研究服务;特色小镇、健康养老、文旅地产、乡村再造、主题公园、文旅IP、节庆活动、5A景区等领域内的策划规划顾问服务;文旅产业相关的行业动态、理念观点、工具方法和案例分析等专业知识管理;文旅产业相关的建筑工程类、IP项目类、文旅服务类等相关的文旅类资源专项服务。(联系电话:)国发文旅官网
建设项目概述:电子信息系统机房建设项目概述
机房建设规范:
《电子信息系统机房设计规范》GB50174-2008
《计算机场地通用规范》GB/T2887-2011
机房分级与性能要求:
A级:容错系统—M(N+X);
B级:冗余配置—N+X;
C级:基本需求—N。

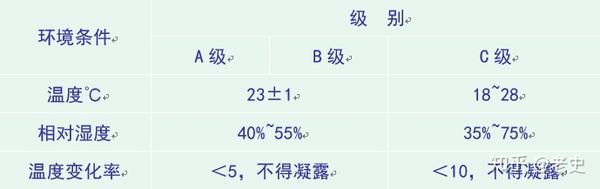

机房环境要求:
温度、相对湿度(开机时)

空气含尘浓度 :<18000粒/升 (粒径≥μm);
照度:正常照明(500LX)、应急照明(50LX);
噪声(65dB)、电磁干扰(≤800A/m)、振动及静电。
机房位置:
电力供给应稳定可靠,交通、通信应便捷,自然环境应清洁远离粉尘、没烟、有害气体及生产或贮存具有腐蚀性、易燃、易爆物场所。
远离水灾、火灾隐患区域;
远离强振源、强噪声源;避开强电磁场干扰。
结构荷载等。

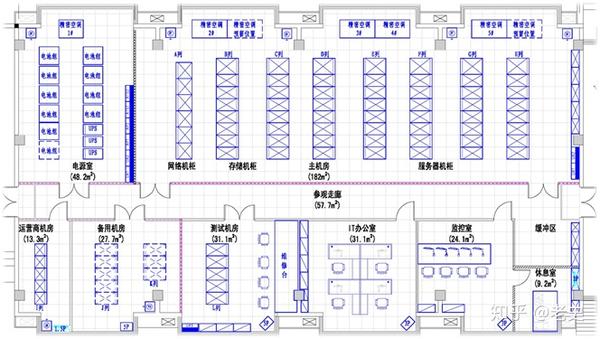

机房组成:

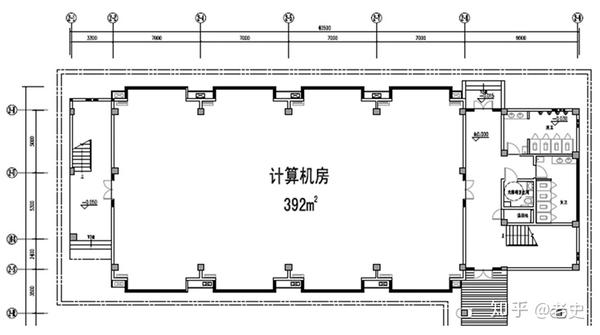

主机房:使用面积A=FN(F取~,N为机柜数量)
辅助区:使用面积宜为主机房面积的~1倍。
用户工作室:~4m2/人
IT办公室:5-7m2/人
机房平面布局:

机房平面设计:
机房的平面布局设计要充分考虑人流-物流-信息流的合理规划,达到效率高、流程合理,建立良好、舒适的人员工作环境。
环境要求相同的功能房间尽量集中布置,使功能分区明确,以便采用不同类型的空调系统从而节约能源。
重要设备或重要的功能房间应放置在空调系统前端,人流的末端。
按电子信息系统的工艺流程布置设备或功能房间,正确组织信息流通的合理流程,应使流通路线和人员的徒步行走路线尽可能短,而且人员应单向流动避免往返交叉。机房区的安全出口不应少于两个,并宜设在机房区的两端,开启方向应符合防火规范设计要求,门的尺寸要方便设备的进出。

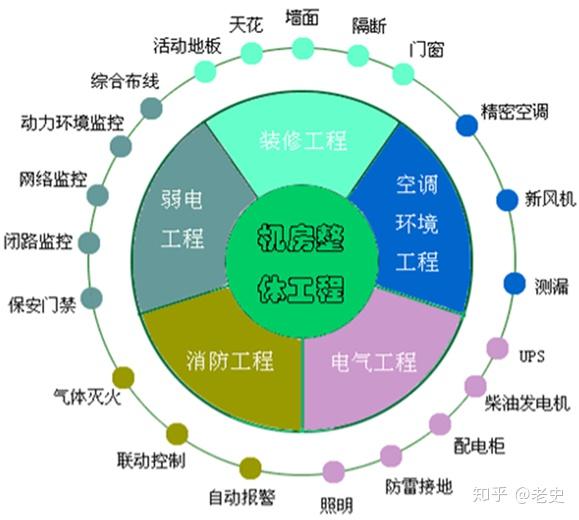

机房工程的主要内容:


地面工程:
采用钢质抗静电活动地板,规格600×600×35。

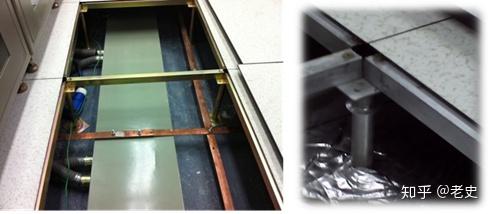

地板的作用:管线敷设、空调送风静压箱、静电泄漏。
地板架空高度:宜>250mm(做为送风静压箱时宜>400mm)。防尘处理。
保温处理:做为送风静压箱。

吊顶工程:
机房净高不宜小于米。
吊顶的作用:
常用吊顶板:铝合金微孔吊顶板。
常用的规格:方形600×600×、条形1200×300×。顶上防尘处理。

装修工程:
墙面工程:墙柱面水泥漆或彩钢板装饰,不锈钢踢脚线;
隔断工程:不锈钢包框钢化玻璃隔断、防火玻璃隔断;

门窗工程:
A、B级主机房不宜设置外窗;
机房门应保证最大设备能进出;
机房出入口门:钢质防火门。

其他工程:
楼板承重
防水处理
缝隙密封
防虫防鼠
电气工程:
供电等级:一级负荷。
供配电系统:
UPS设备供电:
计算机设备
应急照明
消防电源
监控设备

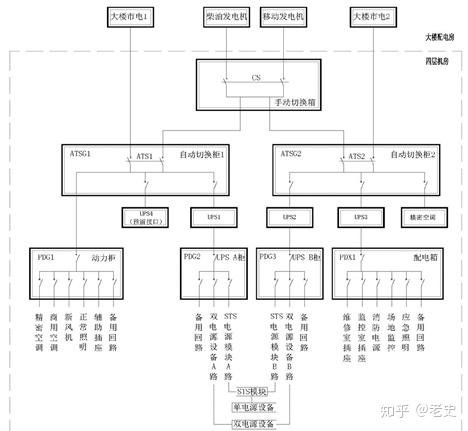

动力供电系统:
空调新风系统供电
正常照明
维护电源插座。

机房供配电系统是机房信息系统运行最为基础的保障,按负荷等级A级负荷设计,务必确保整体供电可靠不间断,质量稳定安全无干扰。
供电容量:机房总用电量应留有余量,保证机房未来有足够的配电容量,进线电缆规格应完全符合电量总负荷,容量留有余量;
机房供配电系统应采用TN-S系统供电,三相五线制,供电频率为50HZ,三相额定电压为380伏;
机房用电设备、配电线路均应配置过载、过流保护,配电宜采用星形布线方式,呈放射状向用电设备供电;
机房供电系统应合理划分用途,应将工作照明、新风机、维修插座、舒适性空调等非生产用电与计算机设备、专用空调、事故照明、UPS、门禁、消防等生产用电进行分路,并有明显标识,计算机设备供电由UPS输出并需提供2个供电回路。
机房照明:
照度:正常照明—主机房:500LX;
辅助区:300LX;应急照明:50LX。
灯具选择:高效节能格栅灯,规格同吊顶板规格,灯具应分区分组控制。
计算机设备供电:
供电插座:工业连接器、PDU。

供电电缆:ZR-RVVP。

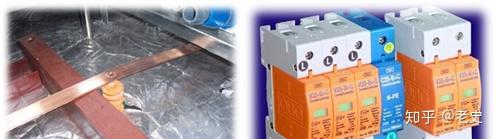

防雷接地系统:
防雷系统
一级防雷 ——大楼低压配电室;
二级防雷—— 机房进线配电柜;
三级防雷—— UPS输出配电柜。

空调新排风系统:

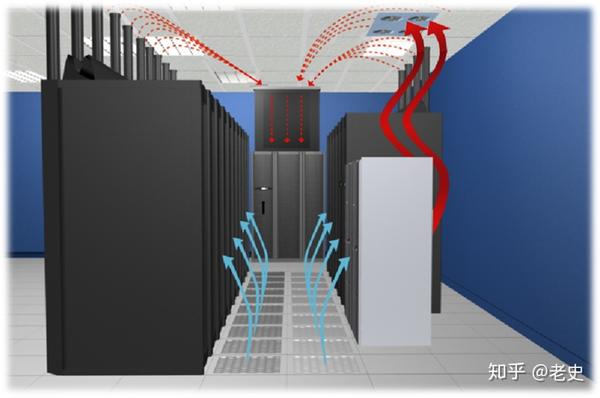

空调系统:
计算机机房区具有余热量大、余湿量小、循环风量大等特点。
机房机房选用恒温恒湿机房专用空调机,根据设备、照明、新风及建筑热量的估算,选用专业机房空调的任务是为了保证电子计算机系统能够连续、稳定、可靠地运行,需要排出机房内设备及其它热源所散发的热量,维持机房内恒温恒湿状态,并控制机房的空气含尘量,为此要求机房空调系统具有送风、回风、加热、冷却、减湿和空气净化的功能。因此计算机机房空调系统设计的时候,一般选用恒温恒湿机房专用空调。制冷量估算;送风方式;设备位置。

新风系统:
机房区域新风量不小于40m3/人小时;
新风系统为机房补充新鲜空气,保持机房内正压,提高机房洁净度。

消防排烟系统系统:用于消防气体喷射灭火后,迅速将灭火气体排出室外,以免气体对设备造成二次破坏。

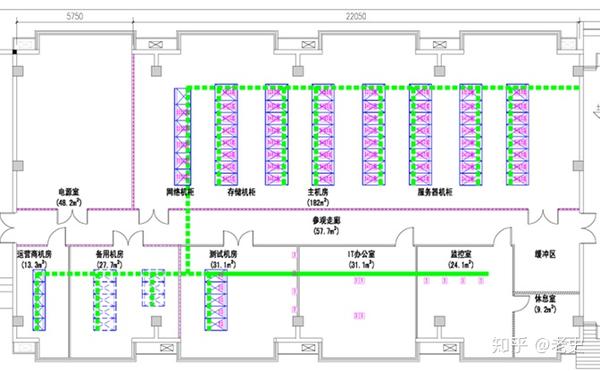

综合布线系统:
机房布线:
《综合布线系统工程设计规范》GB50311-2007
《综合布线系统工程验收规范》GB50312-2007

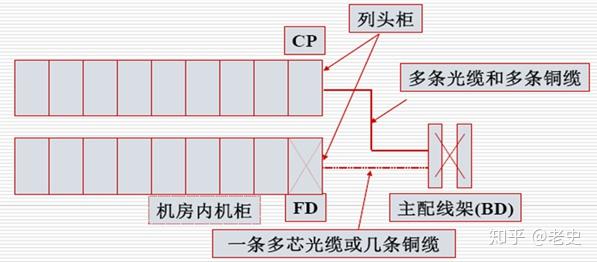

主机房内采用列头柜设计;

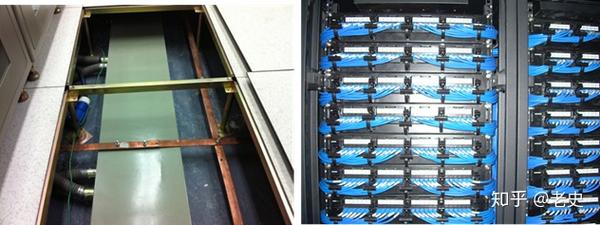

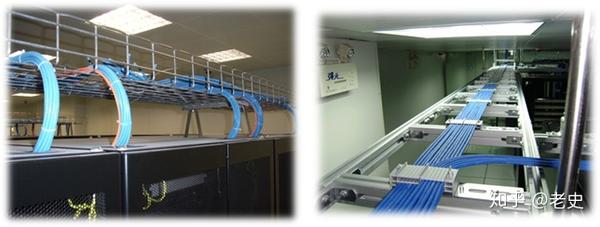

布线方式:上走线、下走线。


上走线布线方式:

地板下走线方式:

机房消防系统:
消防工程:

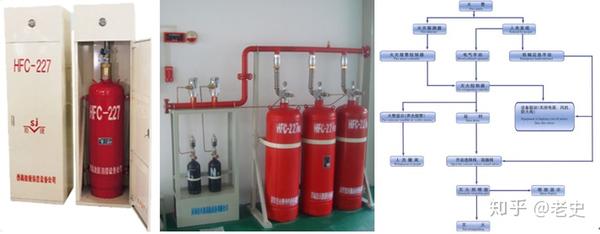

A级电子信息系统机房的主机房应设置洁净气体灭火系统。B级电子信息系统机房的主机房,以及A级和B级机房中的变配电、不间断电源系统和电池室,宜设置洁净气体灭火系统,也可设置高压细水雾灭火系统。
C级电子信息系统机房以及本规范第 和条中规定区域以外的其他区域,可设置高压细水雾灭火系统或自动喷水灭火系统。自动喷水灭火系统宜采用预作用系统。
电子信息系统机房应设置火灾自动报警系统,并应符合现行国家标准《火灾自动报警系统设计规范》GB50116的有关规定。

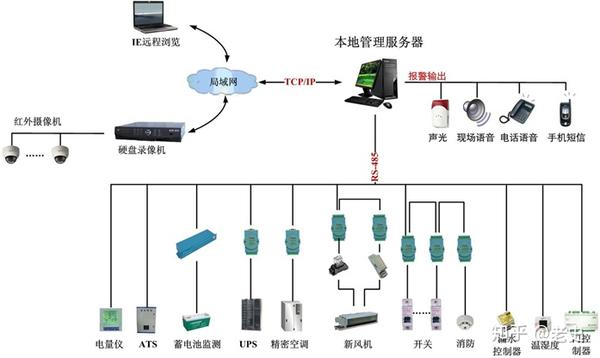

机房环境监控系统:
机房动力环境监控系统主要针对机房内的供配电系统、环境系统、安防系统提供集中实时的监控,全面统一的管理,有效保障机房安全高效稳定的运行。
平台告警方式:实现短信报警、电话拨号报警、声光报警、多媒体语音报警等报警方式。
监控管理对象:
动力监控:对机房内的常规动力设备,如市电、配电柜、发电机、UPS、蓄电池组等监控。
环境监控:空调、温湿度、漏水、新风机等实时监控。
安防监控:门禁、视频、防盗报警、消防等系统实时监控。

本文来源于互联网,暖通南社整理编辑。
建设项目概述:前期配套手续概述
建设工程项目分为拿地阶段、前期配套手续办理阶段、招投标阶段、施工阶段以及验收阶段及竣工验收交付使用阶段。这五个阶段中,我将拿地阶段、前期配套手续办理阶段统称为前期配套手续的办理阶段。
那么问题来了,何为前期配套?前期即项目建设过程的前期阶段、配套即能源需求、配套设施等。这样,前期配套手续又分为前期手续以及配套手续。下面我来简要对前期手续、配套手续进行详细解释:
一、前期手续

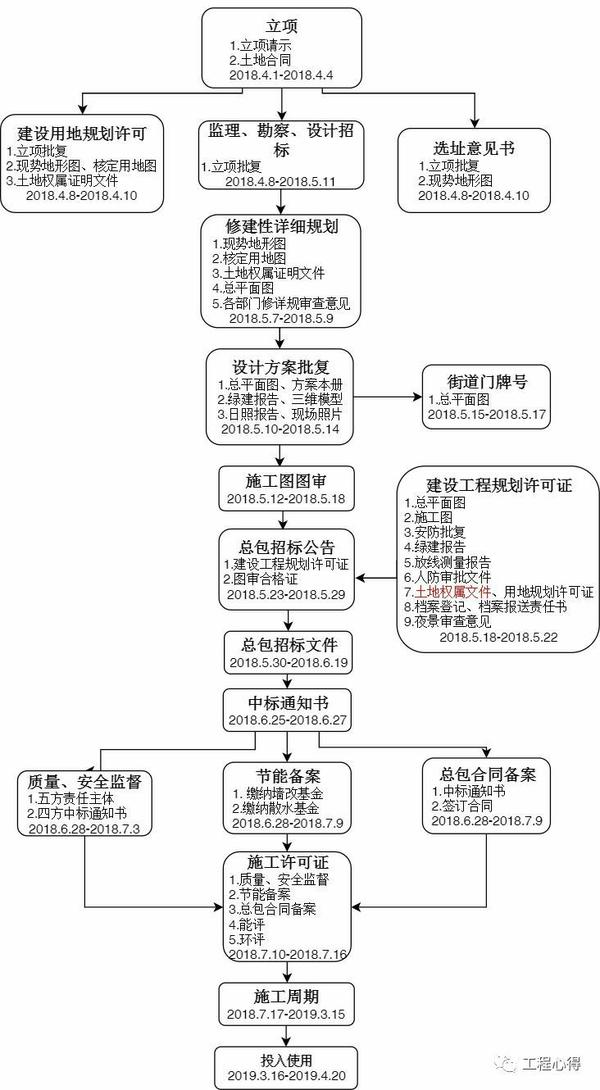

不多说,先放张图:
逻辑关系一下子清楚了有没有
这个就是项目建设的一般流程,首先如果作为政府直投项目(政府直接投资,由平台公司进行管理),前期手续的第一步就是立项,然后再继续办理土地相关手续、规划相关手续、质量安全监管手续、环保手续等各类建设工程手续;作为企业自筹项目(房地产项目)则先行办理土地手续,方可进行立项手续办理。
二、配套手续
配套手续做为前期手续的必要条件与前期手续穿插进行,主要有:正式电、临时电申请手续,正式水、临时水申请手续,能源配套手续(又分为燃气需求、热力需求、给水中水需求、通信需求),大配套相关手续,道路开口、破绿手续。
三、其他前期配套手续
前期配套手续涉及的部门之广,以至于本人去某局报批一个手续跟n多个人要打招呼。除了前期规划监管土地以及配套手续外,在项目建设过程中还涉及到人防部门、消防部门、气象部门、环保部门等多个部门的手续办理。
建设项目概述:建设项目概况应包含的内容有()?
建筑工程概况应包含:工程名称、规模、性质、用途、对于资金来源、投资额、开竣工日期、建设单位、设计单位、监理单位、施工单位、工程地点、工程总造价、施工条件、建筑面积、结构形式、图纸设计完成情况、承包合同等。 项目实施计划就是对这一时期各个环节的工作进行统一规划,综合平衡,科学安排和确定合理的建设顺序和时间、建设工期的投产、达产时间。实施计划评估是指围绕项目实施计划是否合理和周密,在实施时间的安排上是否紧凑而开展的综合评价。
文章来源:顺利加盟网
风险提示及免责条款
[温馨提示] 文章来源于顺利加盟网,转载注明原文出处,此文观点与查生意无关,理性阅读,版权属于原作者若无意侵犯媒体或个人知识产权,请联系我们,本站将在第一时间删掉 ,查生意仅提供信息存储空间服务。
