「项目正推法」 网络计划图的前推法后推法怎么使用

2024.01.10 21:33

文章来源:顺利加盟网

阅读量:65
摘要:

项目正推法: 网络计划图的前推法后推法怎么使用-作业帮 网络计划技术是指用于工程项目的计划与控制的一项管理技术.它是五十年代末发展起来的,依其

项目正推法: 网络计划图的前推法后推法怎么使用-作业帮

网络计划技术是指用于工程项目的计划与控制的一项管理技术.它是五十年代末发展起来的,依其起源有关键路径法(CPM)与计划评审法(PERT)之分.1956年,美国杜邦公司在制定企业不同业务部门的系统规划时,制定了第一套网...

项目正推法: 网络计划图 的前推法 后推法 是什么意思 怎么使用

网络计划技术是指用于工程项目的计划与控制的一项管理技术。它是五十年代末发展起来的,依其起源有关键路径法(CPM)与计划评审法(PERT)之分。1956年,美国杜邦公司在制定企业不同业务部门的系统规划时,制定了第一套网络计划。这种计划借助于网...

其他答案:你好! 网络计划图法的基本原理是把一项工作或项目分成各种作业,然后根据作业顺序进行排列,利用所形成的网络对整个工作或项目进行统筹规划和控制,以便用最短的时间和最少的人力、物力、财力的消耗去完成既定的目标或任务。 注意问题: 1、节点间不出现循环现象 2、箭头必须从节点引出 3、由编号 不能有重复 4、节点间只有一条箭线 仅代表个人观点,不喜勿喷,谢谢。

其他答案:不懂这个喔!网络还是懂的,但不懂这个

项目正推法: 什么是关键路线法

关键路线法(Critical Path Method,CPM)是一种通过分析哪个活动序列(哪条路线)进度安排的灵活性(总时差)最少来预测项目工期的网络分析技术。具体而言,该方法依赖于项目网络图和活动持续时间估计,通过正推法计算活动的最早时间,通过逆推法计...展开全部

项目正推法: 建筑工程步骤-顶推法施工的详细施工过程

顶推施工是在沿桥纵轴方向的台后设置预制场地,分节段预制梁,并用纵向预应力筋将预制节段与施工完成的梁体联成整体,然后通过水平千斤顶施力,将梁体向前顶推出预制场地,然后继续在预制场进行下一节段梁的预制,直至施工完成。 顶推施工的施工要...展开全部

其他答案:你可以去建筑资料库 参考下

项目正推法:详解关键路径法,这可能是你找得到最详细的了

什么是关键路径法CPM?

关键路径法用于在进度模型中估算项目最短工期,确定逻辑网络路径的进度灵活性大小。这种进度网络分析技术在不考虑任何资源限制的情况下,沿进度网络路径使用顺推与逆推法,计算出所有活动的最早开始ES、最早结束EF、最晚开始LS和最晚完成LF日期。

由此得到的最早和最晚的开始和结束日期并不一定就是项目进度计划,而只是把既定的参数(活动持续时间、逻辑关系、提前量、滞后量和其他已知的制约因素)输入进度模型后所得到的一种结果,表明活动可以在该时段内实施。

什么是关键路径?

  • 关键路径是项目中时间最长的活动顺序,决定着可能的项目最短工期。
  • 计算关键路径的长度时,需要将路径上的所有活动的持续时间、提前量(负的)和滞后量(正的)加总在一起。
  • 最长路径的总浮动时间最少,通常为零;进度网络图可能有多条关键路径。
  • 长度仅次于关键路径的路径称为次关键路径,次关键路径也可能有多条。
  • 借助进度计划软件来规划时,为了达成相关方的限制要求,可以自行定义用于确定关键路径的参数。

关键路径法的作用

关键路径法用来计算进度模型中的关键路径、总浮动时间和自由浮动时间,或逻辑网络路径的进度灵活性大小。

最早时间和最晚时间

  • 最早开始结束时间

ES:最早开始时间(Earliest Start),是指某项活动能够开始的最早时间,只决定于项目计划,只要计划的条件满足了就可以开始的时间。

EF:最早结束时间(Earliest Finish),是指某项活动能够完成的最早时间。

其中EF = ES+DU, DU为活动持续时间,顺推法先知道开始时间。

  • 最晚结束和开始时间

LF:最迟结束时间(Latest Finish),是指为了使项目在要求完工时间内完成,某项活动必须完成的最迟时间。往往决定于相关方(客户或管理层)的限制。

LS:最迟开始时间(Latest Start),是指为了使项目在要求完工时间内完成,某项活动必须开始的最迟时间

其中LS = LF -DU,DU为持续时间,逆推法先知道结束时间。

  • 图形表示

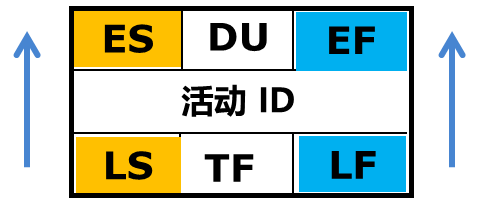

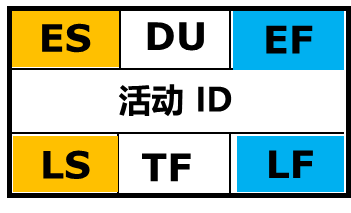

按照《PMBOK指南》的推荐,采用图6-24的方式来标注活动的ES、EF、DU、LF、LS以及活动名称(ID)

图6-24

@提示

在考试中未必需要把图6-24的格子画出来,只需要按照图中的方位进行标注就可以了,这样做的好处时在计算TF和FF时不容易出错。TF和FF的计算方法参见本节后续内容。

活动从第0天开始还是从第1天开始

采用顺推法和逆推法进行进度网络路径计算时,需要关注活动是从第0天开始还是从第1天开始,不同的假设计算的结果是不一样的。首先需要明确以下几个概念。

  • 活动的持续时间DU是指活动的工作时间段,例如一个活动持续时间是24小时,是指3个工作日(每天8小时)。
  • 活动的开始时间是指活动开工日的上班开始时间;活动结束是指开工日的下班时间。也就是说假设一个活动的持续时间是2天,是指从第1天上班时间,到第2天下班时间的所有工作时间段。

所谓活动从第0天还是第1天开始,意思是说要不要把活动开始的那一天计算在工作时间段内。因为现实中第0天是不存在的,所以活动开始的那一天就不需要计算在内;而活动从第1天开始,由于第1天是存在的,就需要计算在工作时间段内。这两种情况导致当前活动的EF或者LS,紧后活动的ES和LF在计算时要考虑是否减去或加上这1天的问题。

无论是从第0天开始,还是第1天开始,都不会影响关键路径的和浮动时间的计算方法,但是考试中如果弄错了则会影响计算结果,考试中为了简化计算通常采用第0天开始,现实中为了与实际日历日期相符合通常采用第1天开始。下面就这两种方式举例说明。

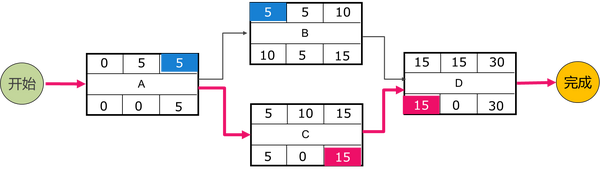

第一种情况:活动从第0天开始,如图6-25

图6-25

计算公式如下:

对于当前活动:顺推时 EF = ES + DU; 逆推时 LS= LF – DU

对于紧后活动:顺推时ESi= EFi-1, ;顺推时LFi-1 = LS i (例如逆推时活动C相当于活动D的紧后活动)

其中自左向右,“i”代表当前活动,则“i-1”代表“i”的紧前活动。

例如,

对于活动A、B的最早时间, EFA = ESA+DU = 0+5 = 5,ESB = EFA = 5;

对于活动D和C的最晚时间,LSD = LFD – DU = 30 -15 =15,LFC = LSD = 15;

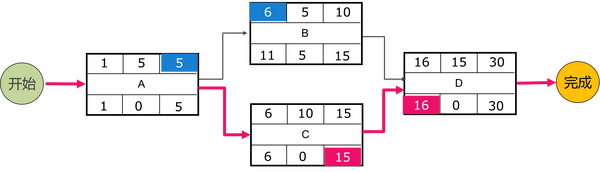

第二种情况:活动从第1天开始,如图6-26

对于当前活动:顺推时 EF = (ES + DU)-1; 逆推时 LS =(LF – DU)+1

对于紧后活动:顺推时ESi= EFi-1 +1 ;逆推时LFi-1 = LS i -1

其中自左向右,“i”代表当前活动,则“i-1”代表“i”的紧前活动。

例如,

对于活动A、B的最早时间, EFA = ESA+DU-1 = 1+5-1 = 5,ESB = EFA +1= 5+1 = 6;

对于活动D和C的最晚时间,LSD = LFD – DU+1 = 30 -15 +1 =16,LFC = LSD -1 = 15;

图6-26

@提示

从上两种计算方法来看,活动从第0天开始显然对人工计算来说更加直观简便,这种方法的缺点是与日历日期的对应关系是不一致的。活动从第1天开始计算的结果与日历日期是一致的,但是计算过程是不直观的。好在考试中一般不会涉及具体的日历日期,所以推荐使用活动从第0天开始的计算方法。

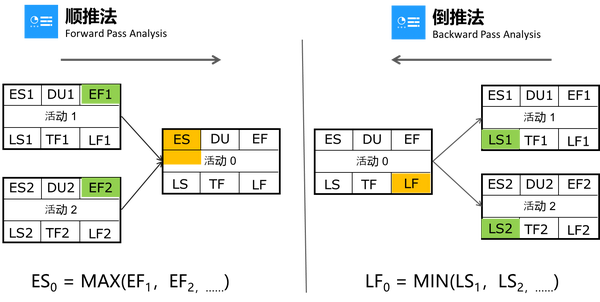

顺推法与逆推法

图6-27

自左向右计算最早时间称为顺推;自右向左计算最晚时间称为逆推。

在顺推时会出现如图6-27(左)的情况,即当前活动有两个和两个以上的紧前活动,那么当前活动的ES的取值应该遵循顺推取最大的原则,即ES0 = MAX(EF1,EF2,……)。

在逆推时也会出现如图6-27(右)的情况,即当前活动有两个和两个以上的紧后活动,那么当前活动的ES的取值应该遵循逆推取最小的原则,即ES0 = MIN(EF1,EF2,……)。

@提示

顺推法得到的最早工期代表项目期望的计划工期;逆推法时设定的最晚工期代表相关方的期望工期。

总浮动时间TF

  • 定义:在任一网络路径上,进度活动可以从最早开始日期推迟或拖延的时间,而不至于延误项目完成日期或违反进度制约因素,就是总浮动时间或进度灵活性。
  • 取值:在进行紧前关系绘图法排序的过程中,取决于所用的制约因素,关键路径的总浮动时间可能是正值、零或负值。
  1. 总浮动时间为正值,是由于逆推计算所使用的进度制约因素要晚于顺推计算所得出的最早完成日期,即给定的工期比计划的工期要长。
  2. 总浮动时间为负值,是由于持续时间和逻辑关系违反了对最晚日期的制约因素,即给定的工期要比计划的工期要短。

    计算方法:TF = LS – ES = LF – EF,即按照图6-28箭头所示的方向求值。

    图6-28

    负值浮动时间分析

    • 关键路径出现负的浮动时间意味着,如果不采取措施项目将延期。
    • 负值浮动时间分析是一种有助于找到推动延迟的进度回到正轨的方法的技术,从而找到保证工期的途径。
    • 为了使网络路径的总浮动时间为零或正值,可能需要调整活动持续时间(可增加资源或缩减范围时)、逻辑关系(针对选择性依赖关系时)、提前量和滞后量,或其他进度制约因素。

    自由浮动时间FF

    • 自由浮动时间就是指在不延误任何紧后活动最早开始日期或不违反进度制约因素的前提下,某进度活动可以推迟的时间量。
    • 总浮动时间可能等于大于自由浮动时间,TF≥FF。

    计算方法,如图6-29所示

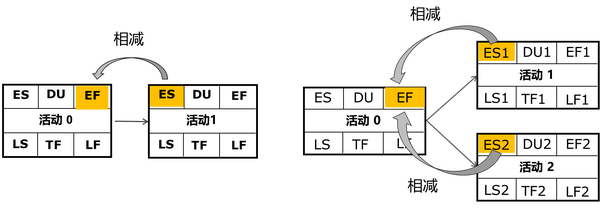

    图6-29

    t对于图6-29(左)的情况:活动0的FF0 = ES1 – EF0

    t对于图6-29(右)的情况:活动0的FF0 = MIN{ (ES1 – EF0), (ES2-EF0) ,……}

    @提示

    t由于自由浮动时间的计算涉及前后活动之间的参数不容易记忆,只要记住图6-29所示的计算方式就不容易搞错了。

    项目浮动

    一个项目可以延误但不影响外界(如客户或发起人)限制的完工日期的时间。例如客户要求号完工,项目团队的计划是在完工,那么二者之间就有10天的浮动时间;如果按照客户要求日期完工,则项目浮动会反映在总浮动时间上。

    关键路径常见考点小结,请参考表6-7。

    表6-7

    关键路径法完整的计算示例

    请计算如表6-8所列活动的关键路径,并完成顺推计算最早时间和逆推计算最晚时间,计算所有活动的TF和活动C的自由浮动时间FF。

    表6-8

    第一步,画出网络图,如图6-30(1)

    图6-30(1)

    第二步:计算关键路径,列出所有可能的路径,比较其长度

    • 路径A-B-F长度为2+2+2 = 6
    • 路径A-C-F长度为2+3+2 = 7
    • 路径A-D-E-F长度为2+4+2+2 = 9

    故关键路径为A-D-E-F,长度为9

    第三步:顺推计算最早时间,按照从第0天开始,如图6-30(2)

    图6-30(2)

    第四步:逆推计算最晚时间,如图6-30(3)

    图6-30(3)

    第五步,计算所有活动的TF和活动C的FF,如图6-30(4)所示。

    活动C的FF为:FFc = ESF-EFc = 8 – 5 = 3

    6-30(4)

    原创:陈利海

    原载:易解项目管理(EasyPMP)

    项目正推法:高考化学冲刺:有机推断专题突破

    高考化学冲刺:有机推断专题突破

    【高考展望】
    有机推断题是近几年高考的主流题型,它不仅可以全面的考查学生对烃和烃的衍生物的结构、性质和相互转化关系的掌握情况,也能较全面地测试考生的自学能力、观察能力、思维能力、推理能力,故受到命题人的青睐。
    综观近几年化学高考试题,作为高考化学理综命题不可缺少的有机化学而言,其命题呈现如下趋势:①是以烃及烃的衍生物的转化关系为内容的传统考查方式仍将继续,②是有机推断中渗透有机实验、有机计算等其它有机综合性问题、开放性的考查形式。
    【方法点拨】
    一、有机物推导
    1、有机推断题的解答思维模式:分析→猜测→验证

    2、有机推断题的突破口:
    (1)有机物结构与性质的关系:如用到银氨溶液就要想到醛基(-CHO)等。
    (2)注意反应前后有机物分子式中C、H、O原子数的变化,猜测可能原因。
    (3)注意反应条件,猜测可能发生的反应。如用到浓硫酸就想到脱水,不过脱水有多种可能性。
    (4)读懂信息,找出对应点,进行神似模仿。
    3、解答有机推断题的常用的解题方法:
    采用方法:正推、逆推、中间推、找突破口、前后比较的推理方法。
    ①正推法:以有机物的结构、性质和实验现象为主线,采用正向思维,得出正确结论。
    ②逆推法:以有机物结构、性质和实验现象为主线,采用逆向思维,得出正确结论。
    注意:在有机推断中思路要开阔,打破定势。应该考虑到某有机物可能不止一种官能团,或者只有一种但不止一个官能团。要从链状结构想到环状结构等。突破口也有可能不止一个,更多的是多种突破口的融合,这样疑难问题就可迎刃而解了。
    ③夹击法:从反应物和生成物同时出发,以有机物的结构、性质为主线,推出中间过渡产物,从而解决过程问题并得出正确结论。
    ④分层推理法:依据题意,分层推理,综合结果,得出正确推论。
    【知识升华】

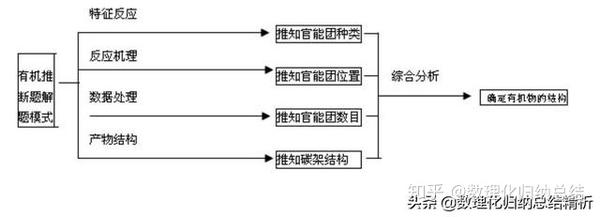

    一、知识网络:官能团的衍生关系

    项目正推法:如何入门新媒体运营?

    我们想要入门新媒体运营,如果只是学过相关课程、会用运营工具,还是远远不够的,更关键的是要做好这两件事(暂时先保密一下哈)。

    就像“工欲善其事,必先利其器。”一样,我们想要入门新媒体运营,同样要先做好相关的准备工作,才能事半功倍。

    但问题是,入门新媒体运营的准备工作都包括什么?我在这里简单介绍下,供大家参考。

    一、新媒体运营的工作范围

    或许现在的你也和当初的我一样,认为新媒体运营就是新媒体小编,只需要完成文章的排版与发布就可以。

    实际上,新媒体运营涵盖的范围很广,从大方面来讲,它包括用户运营、产品运营、内容运营、社群运营等。

    而且,这几大方面的运营并不是毫无关联的,比如我们每次打开知乎、豆瓣等app时,首页、推荐、专题等特定页面的展示,就是由内部运营人员对平台的内容进行梳理、整合之后,再按照我们浏览的喜好推荐给我们。

    比如我们平时进入一些微信群、QQ群学习课程时,都会有类似班主任、助教等身份的人,专门管理这些群,为我们提供相应的价值与服务。

    比如我们平时参加的新媒体线下活动,则需要活动策划人员提前策划构思活动主题,在相应渠道和平台上进行推广和传播,并协调用户的整个参与过程,使活动达到预期的效果……

    所以在入门新媒体运营之前,我们有必要了解自己需要具备哪些相应的能力,才能知己知彼。

    二、新媒体运营需要的能力

    大方向上来说,包括通用能力和专项能力。

    通用能力,即不同岗位普遍需要的能力,如人际交往、沟通表达、数据分析、解决问题等能力;而专项能力,则是指专门适用某一特定岗位的能力,如文案专员需要的文案写作能力,活动策划人员需要的组织协调能力,投放推广人员需要的营销能力等。

    了解完运营包括的工作范围、需要具备的能力,接着就是入门的具体准备工作了。

    三、如何入门新媒体运营?

    在谈如何入门之前,我想先问大家一个问题:大家是如何规划自己做新媒体运营的发展路径的?

    是根据自身能力,用正推法规划自己未来的发展蓝图,还是根据自己想要的生活,倒推自己需要完成的事情或欠缺的能力?

    这两种不同的规划方式,很大程度上会影响我们在新媒体运营道路上的成长速度。

    1、正推法

    通常来说,我们对自己未来的发展规划,大多习惯用正推法,比如:我会写文案,于是我可以从事文案相关的工作。

    这种正推法,的确是我们清晰规划自身未来较普遍的方式,但它却有一个很大的缺点,就是在未来的某一天,你会突然发现,现在选择的工作并不是自己真心喜欢的,然后你会因为浪费了大把时间而再度陷入迷茫中(不要问我怎么知道的,因为我也是这样跌跌撞撞一路走过来的)。

    那么有什么办法可以避免这种情况的发生呢?答案就是倒推法。

    2、倒推法

    即我们转行新媒体运营之前,需要先看招聘要求,了解工作内容和岗位需要的能力,然后挖掘招聘要求和自身能力匹配的地方,找出自己哪方面能力不足,做相应的学习规划,这样就能有针对性地提升自己欠缺的能力。

    而且这个倒推法有一个很大的优点是:它是根据我们自己想要实现的目标倒推而来的,相比正推法有可能会因为逐渐失去兴趣而浪费时间的风险,倒推法则比较稳妥,且无论我们对自己有没有清晰的规划,我们对自己想要的生活做出的选择,都来源于我们内心的想法,所以它能帮助我们更快速地实现目标。

    当我们运用倒推法找到自己需要提升的能力之后,剩下的就是专心学习了。

    四、如何学习新媒体运营?

    关于学习,我有两个关键点介绍:

    1、学习课程要专一

    网上相关的课程那么多,每个讲师、每套课程,都有其独特的体系,我们不能学了这个老师的课,没见到效果就换个老师接着学,这样学习,非但形成不了自己的学习体系,还会因为学得多,反而弄乱了自己的节奏,所以我们只有认准一个学习体系,专一地扎根进去,才能提高学习效果。

    2、实践是学习的加速度

    都说实践出真知,而对学习来说,我们只有把学到的内容付诸实践,并且在发现问题时,用学到的内容解决实际问题,才能把这些内容消化吸收成我们自己的技能。

    如果只是不断吸收却不实践,那就是纸上谈兵,如果经久未用,恐怕用到之时也会忘掉大半。

    不说别的,就说我们上学时学过的物理化学实验,尤其是那些生活中用不到的,我们能记住的有多少?

    当然,光学会了技能还不够,我们要想正式入门新媒体运营,还需要有作品背书,它可是我们入门新媒体运营关键的影响因素,如果没有它,我们就只能像传闻中说的那样,做个没前途的打杂运营。

    五、不断精进,完成自己的代表性作品

    在新媒体运营领域,完成一份自己的代表性作品,是我们入门这个行业必不可少的加分项。

    比如我们刚进入一家公司做新媒体运营时,所做的工作在外界看来,大多是没前途的打杂。但是,我们完全可以利用这个实践机会深入学习,别忘了,实践可是我们学习的加速度呀。

    如此一来,我们便可以在实践过程中,发现自己运营存在的问题,然后通过有针对性的学习和再实践,去解决这些问题,我们经过反复的实践、学习、再实践并解决问题,就能不断精进自己的运营能力。

    这时候我们便可以用自己运营成功的案例或作品作为背书——比如运营某平台账号,3个月涨粉5w+,或者成功策划某某活动,为公司创造多少金额的盈收,告别“没前途的打杂”这个标签,成为一名厉害的新媒体运营。

    这就是我为大家带来的新媒体运营入门秘笈,相信一定会对大家有所帮助,你get到了么?

    项目正推法:何谓顶推法施工,其施工技术要点有哪些?

    顶推法施工没有什么悬浇和悬拼。 对于梁板顶推法施工,就是预制一截梁,带梁混凝土达到一定强度后采用千斤顶顶出预制场地,腾空预制场,准备下一截梁的预制。当预制下一截梁时,接头与上一截梁做到很好地吻合;当下一截梁预制好后,待混凝土强度达到要求后,就再顶出去......这样如此循环,桥梁在顶进过程中慢慢增长。当然,在梁板跨墩的时候,最前面一截梁板有导梁提前跨墩,以便减少梁板大悬臂时的负弯矩。 还有一种顶推,就是大型箱梁(涵)穿过构造物(正在营运的铁路),这是首先将箱梁(涵)做好,在构造物两边挖好基坑,采用千斤顶横向顶推,穿过构造物。

    项目正推法:pmp如何计算关键路径?

    pmp用正推法计算关键路径。关键路径法(Critical Path Method)是一种用来预测总体项目历时的项目网络分析技术。所谓“关键路径”,是指当我们完成了项目进度计划后,在项目的网络图上,存在着若干条从项目启动到项目结束之间的路径,但是对其中一条(严格的来说,可能存在一条以上)路径上来说。所谓正推法就是从项目的第一个活动到最后一个活动跟踪全部活动的先后关系,计算出每个活动的最早开始时间(ES)和最早结束时间(EF)。所谓倒推法则是从最后一个活动开始向前追溯到第一个活动,计算出每个活动的最晚开始时间(LS)和最晚结束时间(LF)。
