首页 / 要闻 / 加盟百科 / 「顶模项目」 模具项目经理一般工资多少

「顶模项目」 模具项目经理一般工资多少

2024.01.10 21:31

文章来源:顺利加盟网

阅读量:52
摘要:

顶模项目: 模具项目经理一般工资多少 模具项目经理 MBA 上海 15001-25000 模具项目经理 大专 无锡 15001-25000 模具主管 大专 中山 6001-8000 模

顶模项目: 模具项目经理一般工资多少

模具项目经理 MBA 上海 15001-25000 模具项目经理 大专 无锡 15001-25000 模具主管 大专 中山 6001-8000 模具项目工程师 本科 苏州 10001-15000 模具工程师 硕士 国外 10001-15000 汽车模具项目经理 大专 东莞 8001-10000

其他答案:1、一般的工资在2w左右。 2、当然也要看公司的效益,和个人的具体水平而定。

其他答案:珠三角和长三角,民营6~7K了不起了那要看在什么地方,什么性质的公司

其他答案:包吃住东北工资普遍低于南方 我在苏州做编程,还有你的经验是不是在3年以上,如果都是的话 在苏南5000以上,像你那样的在苏州,我不知道你是不是这几样拿出来都可以顶上去!你可以来苏州这边试试。有实力的话在苏州不愁没好工作!这边缺人才

顶模项目: 什么是墙体顶模筋、梯子筋。-百度知道

墙体顶模筋俗称:限位筋(长度和墙厚一样),就是限制模板在支模的时候加固太紧,导致板墙的厚度过小,达不到设计要求。 梯子筋:就是主要控制剪力墙钢筋的间距用,像梯子一样,所有称为梯子筋。 梯子筋的做法要看施工组织设计,梯子筋的两根主筋间...展开全部

其他答案:墙体顶模筋俗称:限位筋(长度和墙厚一样),就是限制模板在支模的时候加固太紧,导致板墙的厚度过小,达不到设计要求。 梯子筋:就是主要控制剪力墙钢筋的间距用,像梯子一样,所有称为梯子筋。 扎铁是土木工程的一个专项工序,工作内容是在待建的建筑物之混凝土墙内,先建一个由强高拉力铁枝及铁线扎成的架(粤语俗称“花笼”),给予这些建筑物重力墙有更强的承重能力。 超高层建筑施工涉及到建筑施工领域较多,主要有以下几方面: 1、选择确定合适的施工工艺流程和合理选择模板、围护架体系。 2、垂直运输设备的选择。 3、各专业工程的合理插入施工时间。 4、总承包方涉及的多工序、多工种交叉作业时的管理与协调。 扩展资料: 梯子筋的做法要看施工组织设计,梯子筋的两根主筋间距为墙体厚度减去2个保护层厚度减去2个水平筋厚度(水平筋外置),水平筋内置时不用减水平筋厚度。梯子筋两根主筋之间的拉筋可用小直径钢筋通常间距200mm。梯子筋做起来费时费力要选材、搬运到加工地点、加工、搬运到绑扎部位。 砖墙的厚度以我国标准粘土砖的长度为单位,我国现行粘土砖的规格是240mm*115mm*53mm(长*宽*厚)。连同灰缝厚度10mm在内,砖的规格形成长∶宽∶厚=4∶2∶1的关系。 同时在1m^3 的砌体中有4个砖长、8个砖宽、16个砖厚,这样在1m^3的砌体中的用砖量为4*8*16=512块,用砂浆量为^3。现行墙体厚度用砖长作为确定依据,常用的有以下几种: 半砖墙:图纸标注为120mm,实际厚度为115mm; 一砖墙:图纸标注为240mm,实际厚度为240mm; 一砖半墙:图纸标注为370mm,实际厚度为365mm; 二砖墙:图纸标注为490mm,实际厚度为490mm; 3/4砖墙:图纸标注为180mm,实际厚度为180mm。 其他墙体,如钢筋混凝土板墙、加气混凝土墙体等均应符合模数的规定。钢筋混凝土板墙用作承重墙时,其厚度为160mm或180mm;用作隔断墙时,其厚度为50mm。 参考资料来源: 参考资料来源: 参考资料来源:

其他答案:墙体顶模筋俗称:限位筋(长度和墙厚一样),就是限制模板在支模的时候加固太紧,导致板墙的厚度过小,达不到设计要求。梯子筋:就是主要控制剪力墙钢筋的间距用,像梯子一样,所有称为梯子筋。扎铁是土木工程的一个专项工序,工作内容是在待建的建筑物之混凝土墙内,先建一个由强高拉力铁枝及铁线扎成的架(粤语俗称“花笼”),给予这些建筑物重力墙有更强的承重能力。1.暗柱内容柱根部钢筋上水泥浆已清理干净。为保证暗柱主筋位置准确,采用定距框控制柱钢筋绑扎:柱箍筋的个数根据图纸要求确定,第一根箍筋距两端50mm开始设置。在立筋上画箍筋位置线,然后从上往下采用缠扣法绑扎。箍筋的接头应沿柱子立筋交错布置绑扎,箍筋与立筋要垂直,绑扣丝头应向里。暗柱箍筋与墙筋绑扎要求:暗柱箍筋与墙水平筋错开20mm以上,不得并在一起。2.墙、柱、体墙根部钢筋上水泥浆已清理干净。墙体钢筋已经调整。即位移过大要求按1:6调整,一级钢筋的弯钩一律朝里,不垂直的调直。起步筋要求:暗柱边第一根墙筋距柱边的距离为50mm。墙第一根墙筋距离混凝土板面50mm。暗柱第一根箍筋距离混凝土板面30mm。连系梁距暗柱边箍筋起步50mm。连系梁箍筋如柱一个箍筋50mm。墙体竖筋搭接要求:搭接长度不小于45d,搭接处保证有三根水平筋。绑扎范围不少于三个扣。墙体立筋50%错开,其错开距离不小于相邻接头中-中倍搭接长度。墙体水平筋节点要求相邻绑扎接头错开。竖向梯子筋要求:采用比墙筋大一个规格的钢筋制作,以代替竖筋。顶模筋等于墙厚减2mm。250mm、300mm、350mm厚的墙顶模筋长度应为248mm、298mm、348mm。顶模筋自立筋至端头的长度为水平筋保护层加水平筋直径减1mm,如保护层为15mm,Φ12水平筋,长度为15+12-1=26mm,顶模的根数为3根。顶模筋端头刷好防锈漆。非顶模筋每侧长度为水平筋直径。每段墙竖向梯子筋设置数量要求间距为1米,每段墙2个或2个以上,要求同一标高,绑扎到位。水平梯子筋要求:采用短斜钢筋制作。水平梯子筋按图制作并符合该段墙体的钢筋间距,专墙专用。 墙体筋绑扎时设在墙模板口以上300mm,并绑扎到位。柱的定距框:要求制作准确,绑扎牢固。保护层要求:墙、柱、梁均采用塑料垫块,符合保护层厚度,钢筋直径和强度要求。设置间距600mm*600mm,呈梅花形布置。梁、柱筋垫块设置在主筋上,墙筋垫块设置在墙水平筋上。对箍筋的要求:弯钩必须平行,弯钩角度为135度。平直部分为10d,且两根长短一致。弯心符合主筋直径,且与主筋绑扎到位。四个角在同一平面上。绑扎牢固。柱箍筋开口分别设在四个角。对柱、过梁箍筋要求直径,间距符合设计要求。凡要求箍筋加密的,其间距按5d且10cm控制。即大于Φ20以10cm控制,小于Φ20以5d控制。连系梁箍筋要求不倾斜,间距均匀,开口设置在上部两边。单支箍按图纸要求设置,弯钩为135。,平直长度为洞口加筋要求:凡是洞口墙筋截断处加三边开口箍筋。并按图纸要求附加洞口加筋。连系梁钢筋锚固:长度必须符合设计和规范要求。梁主筋必须设在箍筋四角,两排主筋间距为钢筋直径小于或等于25mm。3.顶板钢筋:板筋绑扎前的控制:对墙筋、连系梁筋及施工缝处板筋水泥浆已清理干净。设置水平梯子筋及暗柱定距框。以上各项未做完不得进行板筋绑扎。网眼尺寸偏差不得超过10mm。起步筋第一根板筋距墙边尺寸50mm。绑丝要求:上筋绑丝朝下,下筋绑丝朝上,与钢筋垂直。绑丝甩头长短基本一致,长度不超过50mm。相邻绑丝呈“八”字扣。混凝土板面钢筋:不准用电弧点焊。有出电线管时应采用“z”字形钢筋绑扎牢固。双层网片间的钢筋马凳设置。设置间距不大于1米,且高度满足保护层要求,制作符合要求。马凳高度=板厚-保护层*2-两排钢筋直径。保护层顶板15mm,梁筋25mm,偏差不能超过3mm。板筋垫块:采用塑料垫块,厚度和强度符合保护层要求。垫块间距不大于600mm,梅花形设置。板面预留洞,周围钢筋预留洞直径大于200mm,小于300mm时,板筋应弯曲绕管通过。钢筋端头锚固要求:锚固至外侧竖筋边。

其他答案:墙体顶模筋俗称:限位筋(长度和墙厚一样),就是限制模板在支模的时候加固太紧,导致板墙的厚度过小,达不到设计要求。梯子筋:就是主要控制剪力墙钢筋的间距用,像梯子一样,所有称为梯子筋。

其他答案:交底内容: 一、施工准备 1、材料准备: 1) 钢筋:应有出厂合格证,按规定作力学性能复试,当加工过程中发生脆断等特殊情况,还需做化学成分检验。钢筋应无老锈及油污。 2) 绑扎:采用22号火烧丝。绑扎钢筋的火烧丝表面不能有锈蚀现象。 3) 控制混凝土保护层用的垫块、塑料卡。 4) 加工好的各种半成品不能有锈蚀现象,加工尺寸符合要求。 5) 检查连接钢筋用的套筒的各项指标应与国家规范相符。 2、主要机具 电焊机、撬棍、钢筋板子、绑扎架、钢丝刷子、石笔、卷尺、小白线、托线板、线坠。钢筋钩子(绑扎钢筋用)等。 二、作业条件 1、 作业楼面(底)板混凝土强度达到上人、堆料的要求。 2、 作业面及施工缝清理干净,墙体及柱露在楼板外的钢筋接头清理干净,墙柱边线已经放好。 3、 需要用电的设备在使用中要符合施工现场用电规定,保证施工顺利、安全的进行。 4、 加工制作墙体双F卡、水平梯子筋、柱定位筋、圆柱箍筋等所需要的模具应准备充足。 5、 大面积正式施工前,提前安排局部样板绑扎,确定准确无误后再进行大面积绑扎。 6、 钢筋半成品要按照不同的部位及类型进行标识、码放。钢筋半成品运送至作业面后,要码放整齐,半成品与楼板之间用木方子隔开。 三、操作工艺 1.绑柱子钢筋: 1)工艺流程:弹柱皮位置线、模板外控线→清理柱顶浮浆到全部露石子→清理柱筋污染→修理预留柱插筋→套柱箍筋连接柱竖向钢筋→在柱顶绑定距框画箍筋间距线→绑住箍筋。 2)套柱箍筋:按图纸要求间距,计算好每根柱子箍筋数量,先将箍筋套在下层伸出的竖筋上,然后立柱子主筋,用套筒连接,外露丝扣不超过一个完整丝扣。 3)画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔画箍筋间距线,尽量避开连接套筒。 4)柱箍筋绑扎:按已画好的箍筋位置线,将已套好的箍筋往上移动,由上而下绑扎。箍筋与主筋要垂直和密贴,箍筋与柱筋扣扣绑扎,相邻绑扣为八字扣,且丝扣朝内。箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。 5)柱箍筋端头应弯程135°,平直部分长度不小于10d(d为箍筋直径)。 6)柱上下两端及核心区箍筋应加密,加密长度及间距应符合实际图纸和抗震要求,箍筋拉筋应钩住箍筋。 7)钢筋绑扎完毕后,调整垂直度,特别是四角钢筋必须垂直。柱子钢筋保护层厚度为30且不小于主筋直径,利用塑料卡具控制保护层:第一排距离结构面250mm,呈梅花形布置,间距600mm。 8)在柱上口安放定位箍筋。

顶模项目: 模板专项施工方案怎么写??

专项施工方案一般还涉及算钱,一定要写的

其他答案:钢管支撑模板专项施工方案: 第一节:工程概况 忽略,以实际情况而定。。。第二节:模板方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合jcj59-99检查标准要求,要符合省文明标化工地的有关标准。 6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下1种模板及其支架方案: 木模板支撑。第三节:材料选择 按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 梁板模板(木支撑) 梁、板底采用50mm*80mm方木支撑。承重架采用木支撑,立杆采用小头直径为ф70mm 圆木,帽木采用50mm*80mm方木,斜撑采用50mm*80mm方木组成。第四节:模板安装 1、模板安装的一般要求 竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆。 2、模板安装要求 (1)柱模板安装顺序 柱模板安装顺序 模板定位、垂直度调整→模板加固→验收→混凝土浇筑→拆模 (2)楼板模板安装顺序 主龙骨→次龙骨→柱头模板龙骨→柱头模板、顶板模板→拼装→顶板内、外墙柱头模板龙骨→模板调整验收→进行下道工序 4、模板组拼 模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。拼装的精度要求如下: 1、两块模板之间拼缝 ≤1 2、相邻模板之间高低差 ≤1 3、模板平整度 ≤2 4、模板平面尺寸偏差 ±3 5、模板定位 混凝土浇筑完毕并具有一定强度(≥),即用手按不松软、无痕迹,方可上人开始进行轴线投测。根据轴线位置放出墙柱截面位置尺寸线、模板500 控制线,以便于模板的安装和校正。当混凝土浇筑完毕,模板拆除以后,开始引测楼层500mm 标高控制线,并根据该500mm 线将板底的控制线直接引测到上。 首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,引出每道轴线,根据轴线与施工图用墨线弹出模板的内线、边线以及外侧控制线,施工前三线必须到位,以便于模板的安装和校正。 6、模板的支设 模板支设前将楼面清理干净。不得有积水、杂物,并将施工缝表面浮浆剔除,用水冲净。所有内侧模板必须刷油性脱模剂。 7、楼板模板 板模板(木支撑) 1、楼板模板施工时注意以下几点: (1)模板底第一排楞需紧靠墙板,如有缝隙用密封条封孔,模板与模板之间拼接缝小于1mm,否则用腻子封条; (2)根据房间大小,决定顶板模板起拱大小: (3)模板支设,下部支撑用木支撑下垫垫板。再铺顶板纵横格栅。特别是四周的格栅,弹线保持在同一标高上,板与格栅用50mm 长钉子固定,板铺完后,用水准仪校正标高,并用靠尺找平。铺设四周模板时,与墙齐平,加密封条,避免墙体"吃模",板模周转使用时,将表面的水泥砂浆清理干净,涂刷脱模剂,对变形和四周破损的模板及时修整和更换以确保接缝严密,板面平整;模板铺完后,将杂物清理干净,刷好脱模剂。第五节:模板拆除 1、模板拆除根据现场同条件的试块指导强度,符合设计要求的百分率后,由技术人员发放拆模通知书后,方可拆模。 2、模板及其支架在拆除时混凝土强度要达到如下要求。在拆除侧模时,混凝土强度要达到(依据拆模试块强度而定),保证其表面及棱角不因拆除模板而受损后方可拆除。混凝土的底模,其混凝土强度必须符合下表规定后方可拆除。 3、拆除模板的顺序与安装模板顺序相反,先支的模板后拆,后支的先拆。 (1)柱模板拆除 柱模板在混凝土强度达到,能保证其表面及棱角不因拆除而损坏时方能拆除,模板拆除顺序与安装模板顺序相反,使模板向后倾斜与墙体脱开。不得在柱上乱撬模板,或用大锤砸模板,保证拆模时不晃动混凝土柱,尤其拆阴阳角模时不能用大锤砸模板。 (2) 楼板模板拆除 楼板模板拆除时,先拆顶部斜撑,向下移动,达到模板与楼板分离的要求,保留养护支撑及其上的养护木方或养护模板。拆除板模板时要保留板的养护支撑。 4、模板拆除吊至存放地点时,模板保持平放,然后用铲刀、湿布进行清理。支模前刷脱模剂。模板有损坏的地方及时进行修理,以保证使用质量。 5、模板拆除后,及时进行板面清理,涂刷隔离剂,防止粘结灰浆。第六节:模板技术措施 1、进场模板质量标准 模板要求: (1)技术性能必须符合相关质量标准(通过收存、检查进场木胶合板出厂合格证和检测报告来检验)。 (2)外...

顶模项目: 铝模板适合哪些项目?

铝合金模板是建筑业节能减排的重要技术,能够提升房屋建设的施工效率及工程质量,在当前的建筑工程中已得以广泛地推广应用。与钢模板相比,铝合金模板的强度更大,不怕水,不生锈,同时跟笨重的钢材相比,铝合金的重量要轻很多,有利于建筑工程的施...展开全部

其他答案:模板主要适合一些翻砂工艺。有李和军的熔点很高,硬度很大。做一些模具还是比较好的。

其他答案:铝合金模板是一种新型建筑模板,相较于传统木模板、塑胶模板等周转性更高,而相较钢模板自重更轻,价格却相差不多。对建筑模板来说,适用性好、质量可靠、省时省工、便于管理以及后期无需过多保养的模板才是较适合现代建筑施工的好产品,而元拓铝合金模板做到了。

其他答案:内容如下: 1.使用寿命长、成本低,铝合金模板正常使用周转次数可达150次以上,而铝合金模板价格却只有全钢模板价格的75%,每次的摊销费比全钢模板少30%以上。 2.支撑简单:铝合金模板采用独立支撑,操作空间大,人员通行、材料搬运畅通,现场易管理。 3.稳定性好、承载力高。多数铝模板体系承载力可达到每平方米60kn,足够满足多数住宅楼群的支模承载力要求。 4.应用范围广。铝模板适合墙体、水平楼板、楼梯、窗台、飘板等位置的使用,对圈梁、构造柱、反坎等二次结构支模照样有用。 内容如下: 铝模板又名铝合金模板,是铝合金制作的建筑模板,铝模板设计研发及施工应用,是建筑行业一次大的的发展,铝模板施工受欢迎,主要是因为技术指标更加先进,更能满足国家、社会对建筑工程的要求。解决了以往传统模板存在的缺陷,大大提高了施工效率。 施工周期短。铝模板系统为快拆模系统,一套模板正常施工可达到四天一层,而且可以较好的展开流水线施工,大大提高施工进度,节约管理成本。 使用铝模板成型的混凝土墙面平整光洁,基本达到清水混凝土程度,结构尺寸合格率可达100%,可在保证工程质量的同时降低建筑表面的装饰成本。 低碳减排,铝模板系统所有材料均为可再生材料,符合国家对建筑项目节能、环保、低碳、减排的规定。

其他答案:一般来说,符合以下5个要求的项目,非常适合采用铝模板 1、层高 优先选择铝合金模板应用层高为米,超过米层高,支撑方式需采用传统方式加横杆及剪刀撑。 2、外架 铝模与外爬架组合是*好的施工方法。外架若为挑架,则在模板设计、制造及现场安装时都需要特殊处理,成本高、施工难度加大。 3、结构形式 剪力墙结构及框剪结构*优,其他结构砌筑墙体较多,使用铝模优势不明显。 4、外形构造 外形线条不多,变化不复杂。 5、综合经济 单栋使用30次左右,即首次使用在30层以上建筑物。多栋同一型结构,累计使用30次以上。

顶模项目:一位近二十年的模具设计师的心得体会 (绝对经典!)

我是从事注塑模具结构设计的,曾经设计过家电,汽车,电子产品类的模具。设计水平不见得很高,只是干过的活比较多比较杂而已。最近刚好闲着没事,跟大家共同讨论下关于注塑模具结构设计的问题。

1.首先我们拿到了一个产品后,先不要急着分模,最重要的一件事就是先检查产品结构,包括拔模,厚度等模塑型问题

当然这些对于一个刚刚从事模具结构设计的人来说,可能是比较困难的。因为他们可能不知道如何才是比较适合模具设计用的产品,这些没关系,只是自己日常积累的一个过程。

当你分析完产品的拔模,壁厚,以及在出模方向有倒扣的地方后,你基本上已经知道了模具分型面的走向,以及浇口的位置,当然这些最终还是要跟客户确认的。

2.有人说,是不是我分析好了产品结构后,就可以开始设计模具了呢,答案当然是NO

要想在设计时少走弯路,一些关于影响模具结构的项目是一定要确认好的。

具体内容如下:

1,客户用来生产的注塑机的吨位及型号类型,这个确认不好,你就没法确认你模具的浇口套的入口直径以及定位圈的直径,顶出孔的大小跟位置,还有注塑机能伸进模具内的深度,甚至模架的大小,闭合高度等等。你辛辛苦苦的设计好了一套用油缸抽芯的模具结构,你也颇有成就感,可模具到了客户那里没法生产,因为客户那里只有电动注塑机,而且没另外加中子,估计那时你会有种欲哭无泪的感觉。

2,客户注塑机的码模方式,一般常用的是压板码模,螺丝码模,液压码模,磁力码模等等。这个确认好了,你才知道你设计模具时,到底需不需要设计码模螺丝过孔或者码模槽。

3,刚才我们分析后的产品的问题点,以及产品夹线,产品材料及收缩率。不要想当然的认为PP的塑料收缩率就一定是%,这个一定要跟客户确认好,要知道他们最终用于生产的材料是什么牌号的,有没有添加什么改性材料等等。

3.有条件时,最好能熟知产品的装配关系以及产品的用途等等,这些信息对于将来的模具结构设计是非常有帮助的

因为了解了这些,你就知道哪些是外观面,哪些是非外观,哪些地方的拔模角度是可以随便加大的,哪些地方是不能改的。甚至包括一些产品的结构,如果你了解了产品的实际装配关系以及用途,你就知道哪些倒扣结构是可以取消或改成另外一种简单形式的。

一定要牢记,做模具的过程就是把复杂问题简单化的过程。常看到一些人以做了一套多么多么复杂的结构而感到骄傲自豪,我觉得那是非常得无知。因为很多产品工程师可能会由于自身的经验问题,设计了一些不太合理的结构。

如果作为下游工序,不能帮他们指正的话,他们可能永远都觉得那样设计是没问题的。那我们产品工程师的进步就会非常的缓慢。

4.模具水路外接参数,油路外接参数,电路外接参数,气路外接参数

只有在设计之前了解了客户这些要求之后,你才能有预见性的设计水路油路气路,别到时辛辛苦苦设计好了模具,后来发现客户需要在模具内部串联油路,那时你再改动,估计会累个半死,因为你水路,顶杆,螺钉什么的都好不容易排好了位。

像这四路的设计顺序一般是先保证油路,因为油路要分布平衡,特指需要油缸顶出的模具结构,如果油路不平衡的话,油缸顶出的动作就会有先后,容易顶出不平衡。

当然也可以采用齿轮分油器,但那样就更复杂了.其次是水路,因为水路要保证冷却效果,分布不均会影响产品质量及模具寿命。最后才是气路跟电路。在模具上的放置顺序是,最靠近TOP方向的是电路,然后是水路,气路,最下面的是油路接头。

5.其它未尽事项

掌握了这些信息后,我们就可以着手设计模具了。首先是分模,这个过程估计是大家都比较喜欢的过程。因为分出模来有成就感。拉分型面的原则就是简单即好,能拉伸出来的坚决不扫描,或者用其它高级命令。

其次拉分型面时要有大局观,尽量简化分型面,不要搞的七七八八的,如果不是精密模具,那些~的插穿位能避免的就要避免。另外分型面还要遵循一个原则,就是尽量顺着产品趋势做。那样做出来的分型面才会beautiful。

串插一句题外话,在学习三维软件时,一定要切记,每个命令的原理都弄明白,那你就知道在什么时候能用到那个命令。很多时候重要的不是你不会用软件,而是你不会活学活用软件。同样一个命令,有经验的人会有很多种灵活的用法,这点体现在UG上是最明显的。

一句话,重要的是思路,而不是工具本身。在做分型面的时候,只需要知道,插穿面的角度能大就大,碰穿面的面积能大就大,拉出来的枕位能宽就宽。要充分考虑你现在手上拉的这个分型面将来实际模具做出来后,人家车间负责飞模的师傅会不会骂你就行了。如果你觉得不会挨骂,那就OK,继续进行,当将来你真的被骂了,这些就是你的经验。

6.在做分型面的同时肯定是要考虑滑块跟斜顶的排布的,因为那些也要涉及到分型面的改动

典型滑块结构就是三角函数关系,这个没事自己多算算就行,但要保证斜导柱的角度不要太大,尽量做到30度以下。

斜导柱选用的原则就是能粗就粗,别太小气,因为斜导柱是要受力的。

另外滑块也分很多变异的结构,例如,上坡滑块,下坡滑块,内抽滑块,油缸抽,前模滑块,滑块带滑块,滑块带反顶,滑块带斜顶,等等,这些特殊结构都是充分利用了三角函数关系式,目的就是为了实现产品倒扣的脱模,及模具的正常开合模动作。滑块的计算公式各大论坛都有详细的介绍,我就不在此赘述了。

7.其次是斜顶,斜顶比较灵活,但典型斜顶的角度也不要太大,尽量不要超过15度

当然你非要做20度也行,但寿命就很难保证了,而且动作也会很不顺畅,具体原理参照三角函数与理论力学。

斜顶的形状有很多演化形式,例如,上坡斜顶,下坡斜顶,歪脖子斜顶,镶拼斜顶杆的大斜顶,镶拼圆杆的大斜顶,镶拼挂台的小斜顶,顶块下面走斜顶的,滑块上走斜顶的,斜顶上走斜顶的,斜顶上带反顶的,等等,这些所有的结构都是一个目的,利用三角函数把产品的倒扣做出来。

由此可见,学好三角函数是多麽的重要啊!所以至于各种特殊的结构,都是人想出来的,你大可以充分发挥你的想象力,不管什么样的结构都可以去随便想,想好了,就去大胆的设计,搞不好你就有新发明呢,但设计完后,一定要验证下三角函数的关系,就是实际模拟下模具的开合模动作,以及考虑下在注塑时会不会有问题等等。

8.我们分模分好了。接下来就是模具结构的排位了

这些内容都是事先要理清头绪的,根据产品的实际情况,选用不同类型的模具结构,例如,两板模,三板模,热流道,IMD,IML,双色,叠模等等。所有的模具结构类型都是为了能很好的实现产品的量产而服务的。在选用模架时,我们就要充分考虑刚才提到的那4点注意事项了。

9.选好了模架我们就要考虑模具的镶拼了

镶拼的原则就是简化加工,节省材料,利于产品成型,比如排气等等。你觉得模具上存在特别薄的地方,一定要单独镶拼出来,易于将来更换。在镶拼的时候要充分考虑镶件的强度,加工性,以及将来水路的可设计性。

镶拼完了后,就要加标准件了。 加标准件的原则就是先重点后局部,尽量布置平衡对称。一般都是要先加顶杆的,加顶杆时一定要考虑水路的排布。

一般情况下,要优先考虑顶杆的排布,然后大体设计水路,然后再根据实际情况调整水路顶杆,使两者达到平衡。加顶出的原则就是抱紧力大的地方,另外要加在产品的楞,台,边等强度结构比较好的地方,以免顶白或顶出不平衡。

排水路的原则就是加顶出的原则,因为一般来讲,产品抱紧力大的地方也就是产品的热点,需要加强冷却的部位,这个矛盾需要调节好。至于到底是用顶杆还是用顶块或者推板,就需要具体问题具体分析了。

这个要结合产品的结构特点来分析,比如产品容易粘前模,就要考虑要不要后模加倒扣,或者前模加顶出,这些都是自然而然的事情,但很多朋友都不会想全面是什么原因呢,那还是因为没有对产品结构分析充分,没有实际考虑下产品在注塑过程中的状态。这是问题的关键。顶杆水路加完了,剩下的就是那些乱七八糟的标准件了,大家在加的时候尽量考虑对称平衡就是了。

10.整套模具设计完成后,一定要做以下几项检查,首先是镶块的拔模分析,看看有没有倒扣的地方,其次是模具各零件的干涉检查,重中之重

现在的三维软件都有这项功能,方便的很。然后就是模具开合模动作的模拟,再简单的模具只要自己不是太清晰,就一定要实际模拟下,另外就是模具各零件的可加工性以及模具的装配过程,别辛辛苦苦设计出来了个巧妙的结构,理论计算也没问题,加工完了,结果装不进去,或者不好装配。

11.至此,可以恭喜你了,大体的流程都已经结束了。

其实模具设计是个充满着矛盾的事情。想设计完美些,模具费用就高了,想设计简单一些,可能产品就要改或者模具的强度,使用寿命都会有影响。

所以模具设计没有绝对的。只要寻好了那个平衡点,你设计的模具就是成功的。所以,别人设计的结构未必都适合你。只要遵循了以上的模具设计要点,估计大家都能设计出比较合理的模具结构来。

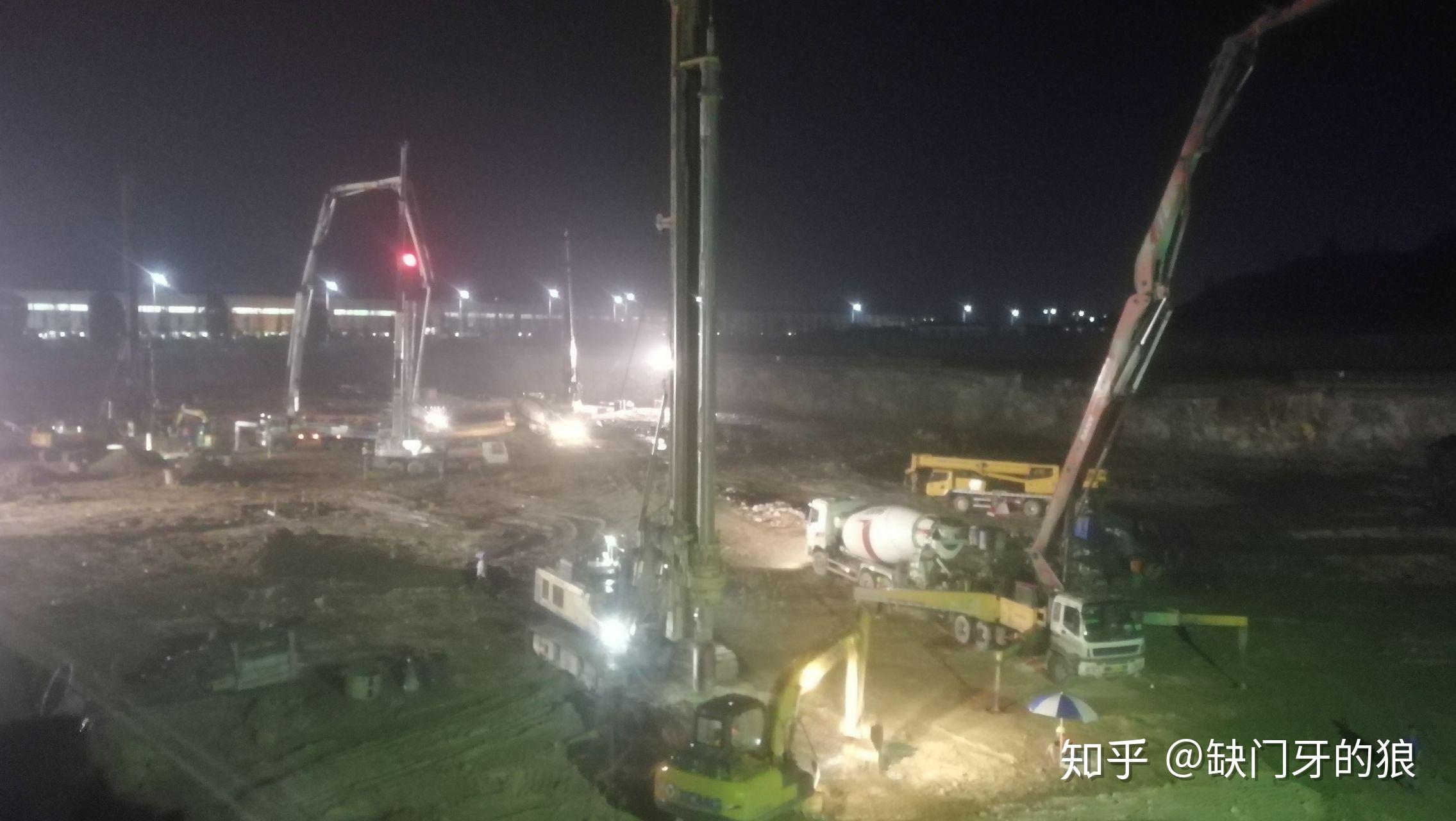

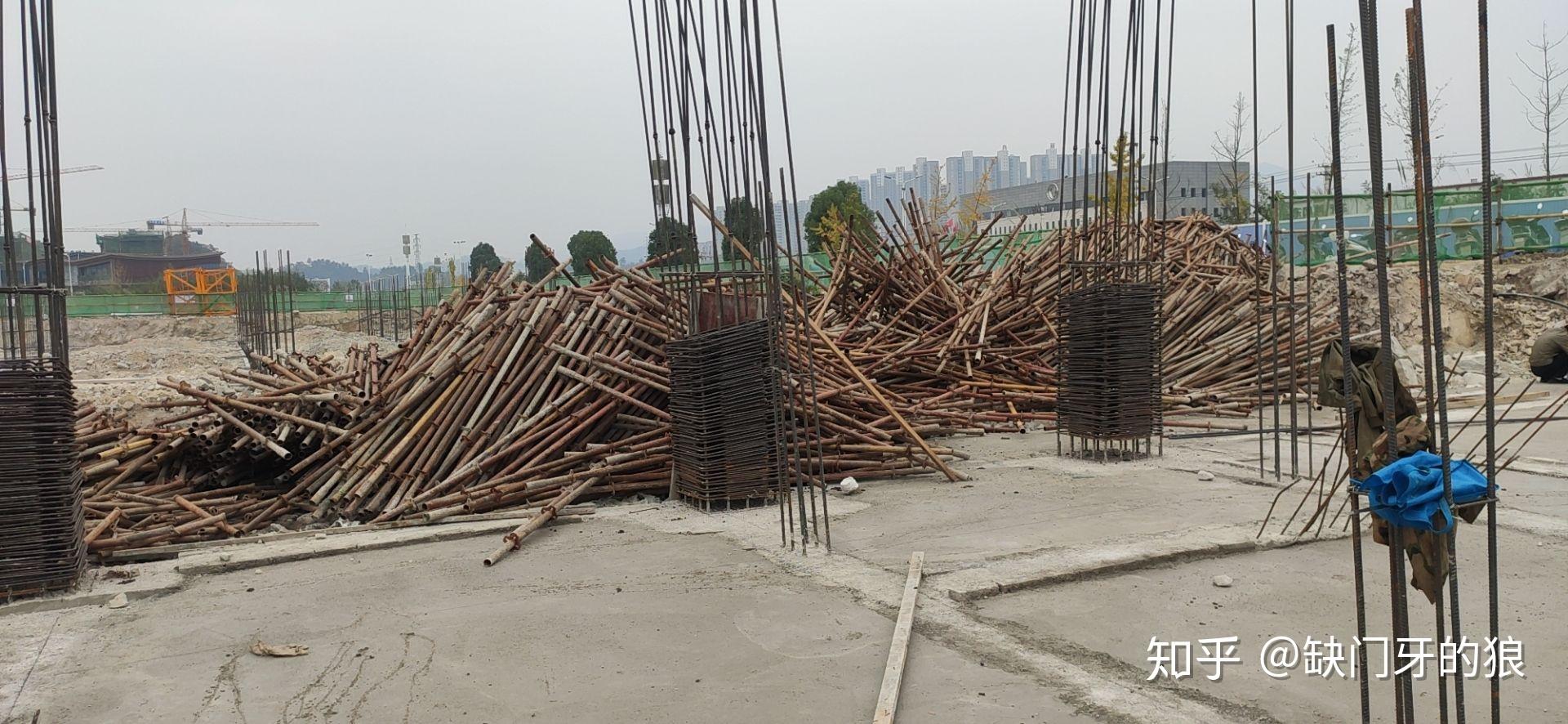

顶模项目:你还能在施工单位撑多久?

没有看之前发过贴的习惯,今天忽然一看,居然还有100多评论,那就继续更一下。

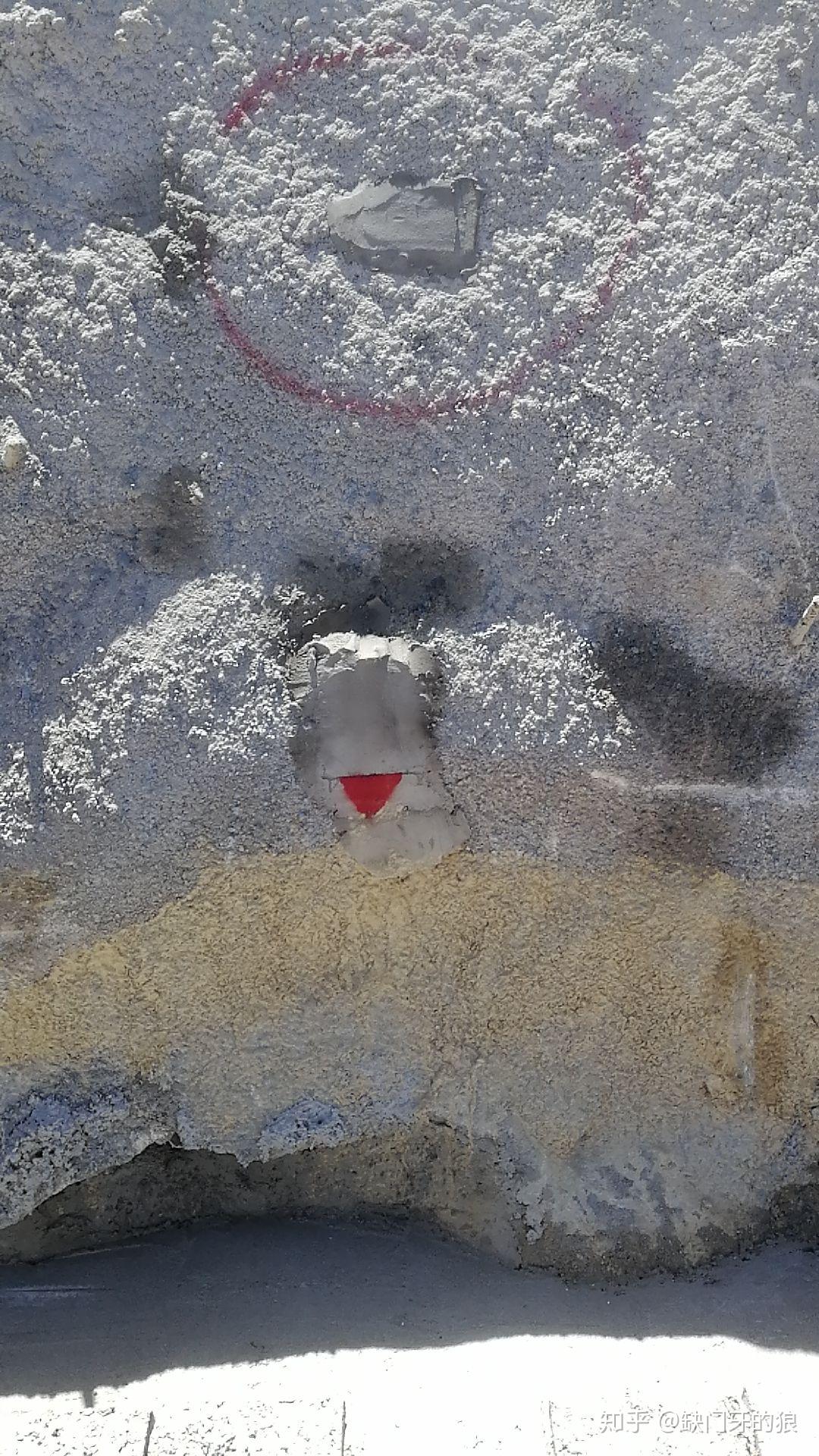

评论里很多半吊子施工员,我真懒得一点点解释了,毕竟我也只是个干了十来年,只为守着家抱老婆看孩子的半吊子项目经理(微笑)。首先说砼试块这张图片,这只是发了一张问题图片罢了。

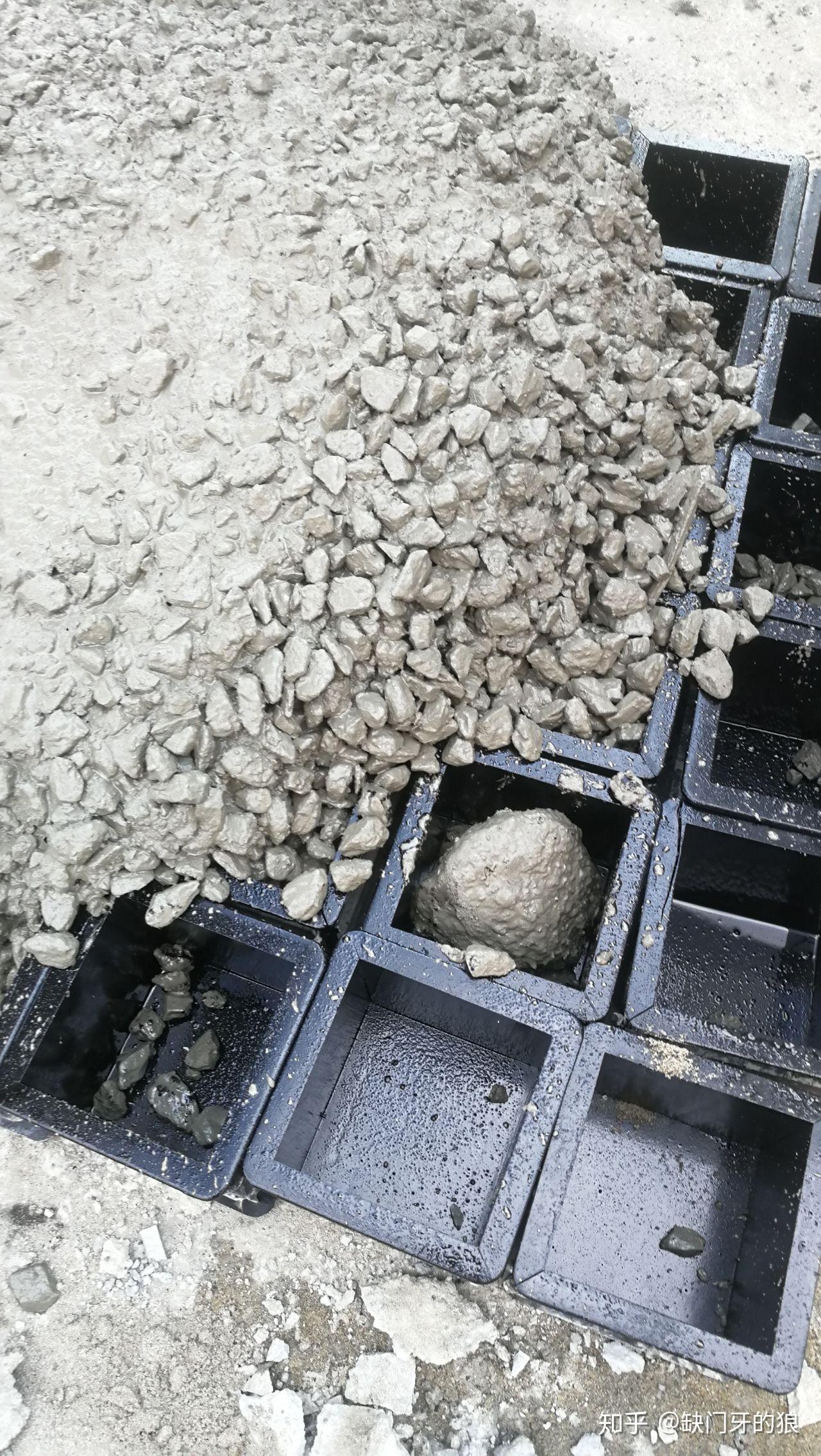

大兄弟们,你们真以为就这样的砼我敢让打?况且监理还在边上站着呢。处理流程必须是——电话通知商混站实验室——通知商混站联系人,全部到场给我解释一下咋回事,然后到天泵查看现场砼情况。(补充一下,检测已过,合格,各位不用瞎操心了。)

还有说离析的,是愚昧吗?见过放灰吗?不管你是多好的商混,第一口放下来,肯定是石子先下来好不好?要问为啥吗?直接去问牛顿好不好!重力好不好!

还有,这么多天泵,没看出来用的是沉筒灌注桩吗?施工工艺我真懒得解释了,不懂自己翻书去,不要动不动就不合格,质量不行什么的。工地上很多事情并不是非要按照书本来,但是也并不是想怎么干就怎么干的,就算没有甲方监理总包,起码责任也是终身制的,谁也不敢拿自己的前途开玩笑不是?

评论真的是,哎,说我是劳务负责人我也认了,但是说我是带班的我实在是(算了,忍了,谁叫班组也不行,啥事都要我安排。)毕竟中国的建筑市场就是这么个情况,清楚的人自然清楚。

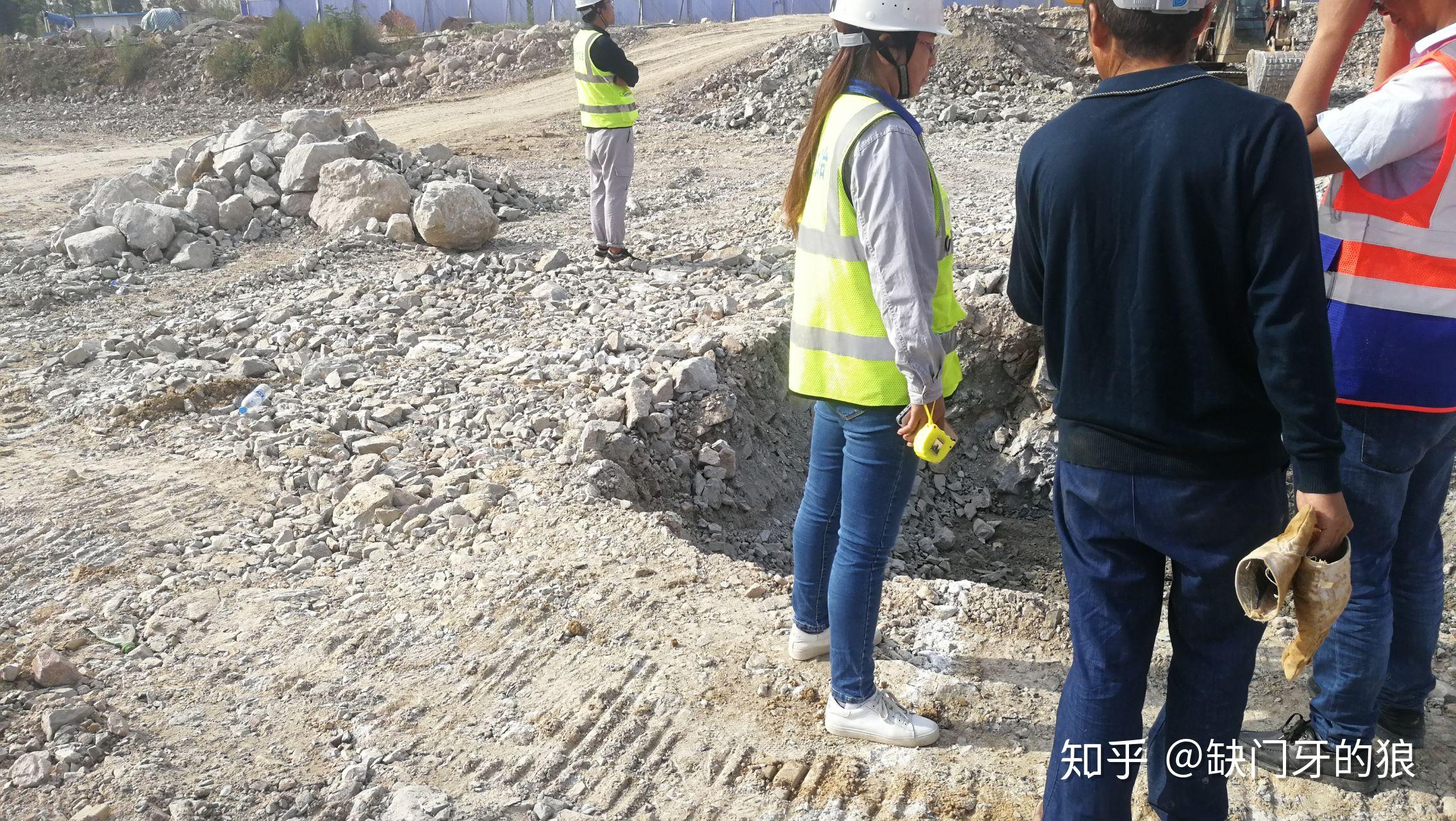

评论还有说妹子的,可算了吧。最后一张图的女性,是总包质检部的大姐,做人公平公正,认真负责,昨晚8点多还带着监理验筋,可以说一个人顶了他们项目部一大半。上一个项目新来女资料第二天就有公司其他项目发微信问我女同事情况的我会瞎说?

公司里老板天天催的是进度,恨不得材料到了,一天楼房就盖起来。资本社会,进度关乎到资金流转和效益。

但是!!!

重点是但是!!!

一定要看重点!!!

但是筑质量和安全,在我这,起码是在我的眼里,是最重要的事情。建筑的质量关乎到以后使用者的安全,汶川地震爆发的时候据传只有刘汉捐盖的学校没有倒塌。从别的角度,国家审判他,但是从一个建筑从业者的角度,真心的感谢他并不是为了政绩去拼凑一所学校,而是实打实的为了孩子们去建造一个优质的工程。

我是个眼里容不得沙子的人,工程上其实很多事情都是可以睁一只眼闭一只眼过去,但是我经历的每一个工程,只要是我发现了,基本上都会去想办法用能想到的最优的方法去处理,保证施工的质量和施工人员的安全。

最后,施工狗很辛苦,真的很辛苦,朋友圈步数排行榜霸榜的基本上都是我们这群人!

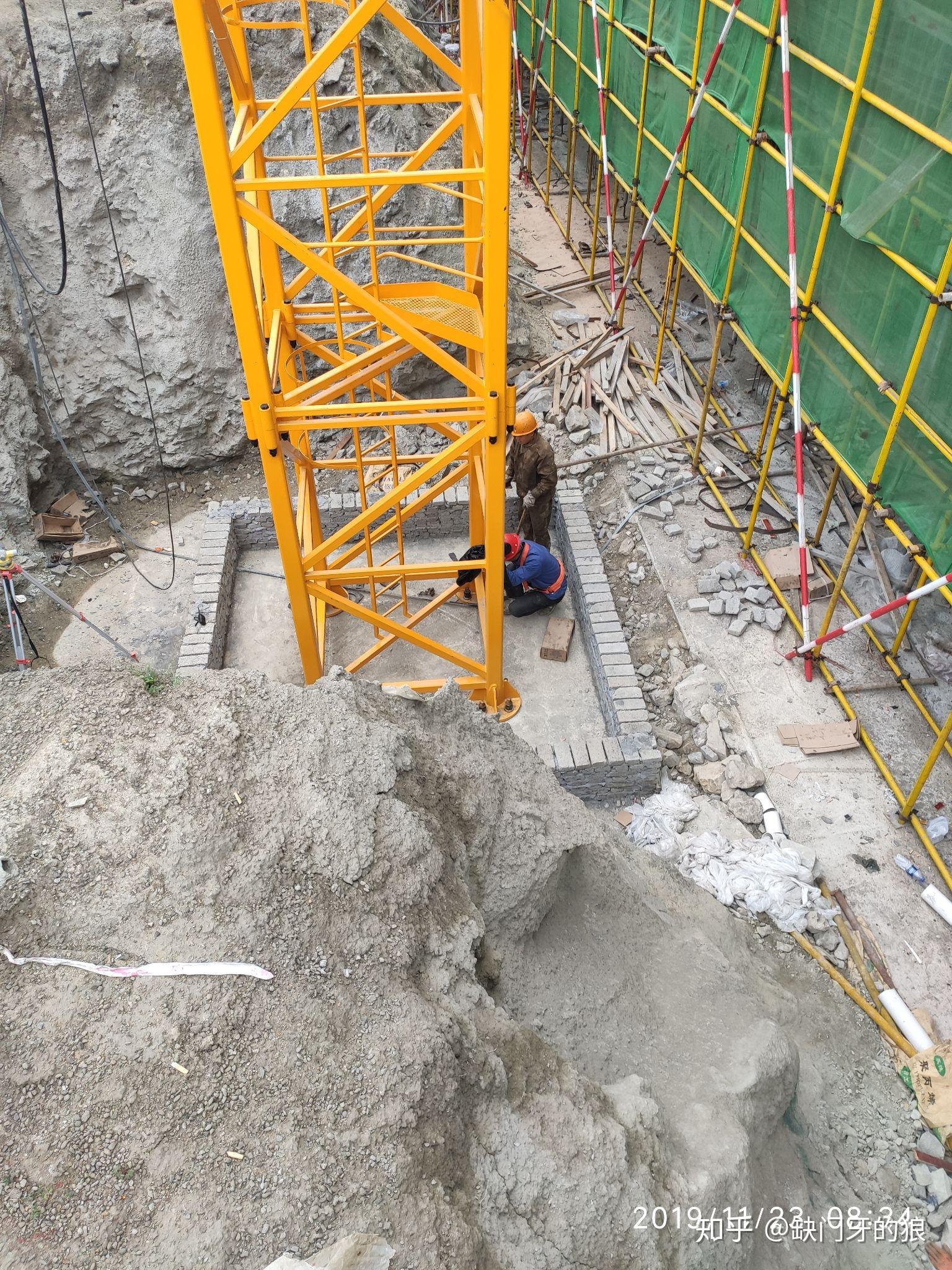

照例,一图一个故事,先放图

一个不注意,钢筋供应商居然拉这种钢筋,不说总包了,直接给供应商打电话,哪里拉来的,哪里拉回去,还给我狡辩先让监理看看嘛,我看你奶奶个哨子!这还用监理看?(义正言辞)

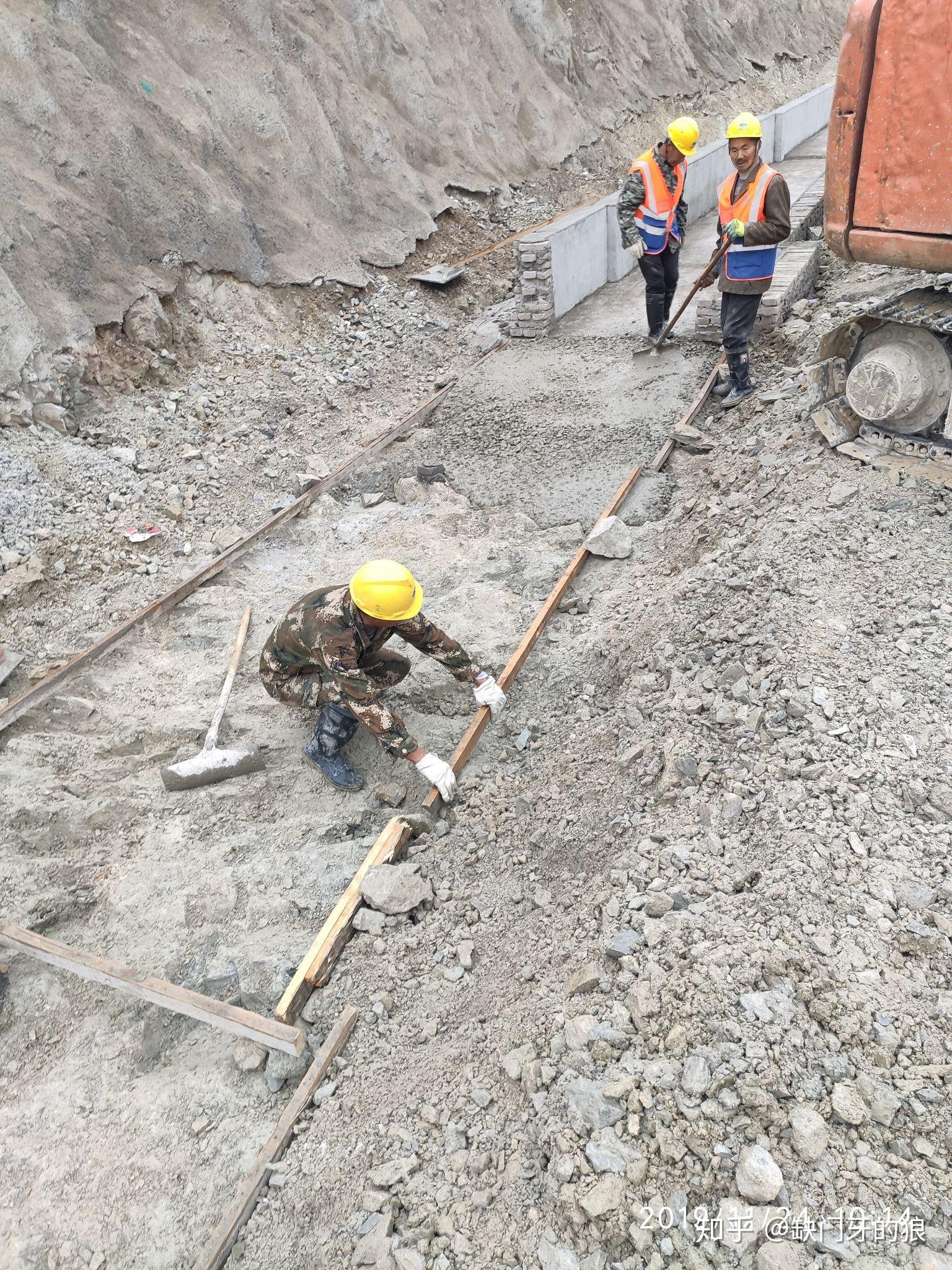

公司的材料员拉来的材料,简直不想说,倒的跟鸡窝一样,要不是家族企业我惹不起,我简直了。

图上还好,看不出来啥,可是实际上已经十天了,我的腿还在肿。

现场极度缺人,(问老板摇人,算了看下面的就知道老板态度了。)我去帮忙放线,正趴在地上学狗。

一个电话打过来问我材料计划,

一个转身正要看一下现场材料的情况,

一个孔桩接长不够的钢筋正好挂在腿上,

一个完美转身双手撑地趴在孔桩上,离我身体最近的钢筋差不多只有2-3公分。

省吃俭用花呗分期购买刚替换下我自己换了5个屏的荣耀V9的小米pro20,完美的pia在了地上。

工地上真的处处是危险源。

(虽然腿摔得我现在还疼,但是我感谢这根钢筋,md要是它当时预留到位了,我就被扎成13孔对穿了(不要怀疑,就是13孔,我也不知道设计为什么把圆型孔桩设计成单数钢筋);不过好像md要是它当时预留到位了,按我的身高,我也不会被绊倒了!!(顶多挂到大腿)算了,依然已经摔跤了,还是庆幸他虽然预留不到位,但是起码都是齐的吧,不然鬼知道他哪根留长了,后果不堪设想)

瓦工班可以说是最脏最累的班组了,而且老龄化趋势最为严重,小工已经180一天管生活了。不过也证明了,真的是没有饿死的,只有懒死的。

老板新买的塔吊还在适应期,忽然发现标准节有点偏了(现场看起来真的还比较吓人),急召一体化公司处理。还好,结果乐观,庆幸没有发生事故,安全无小事啊,塔吊可是造成群死群伤事故的重大危险源。

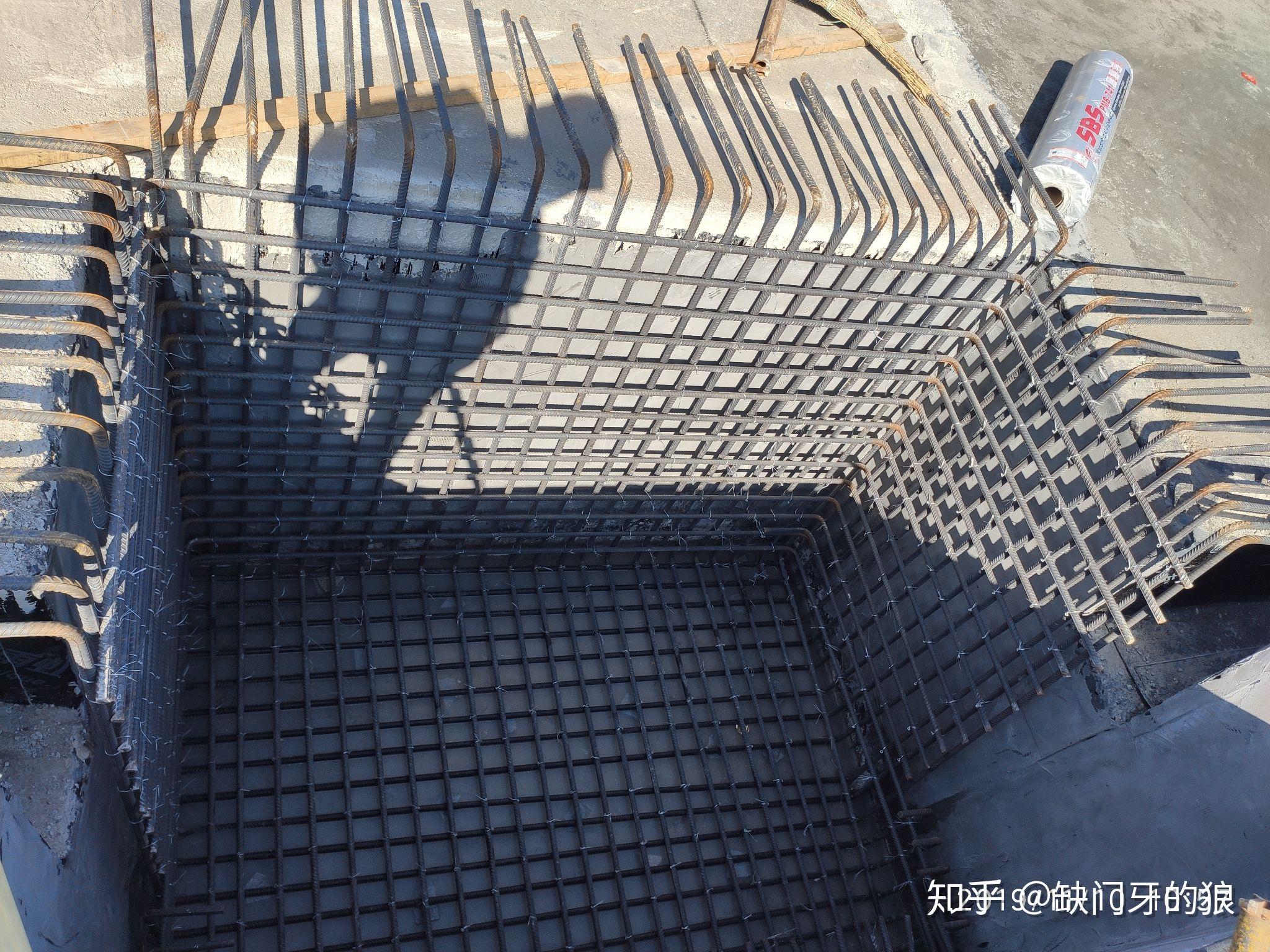

唯一放心的钢筋一班班组,绑扎下料基本没话说,可是前几天夜里给我玩个大的!

小孩没娘,说来话长。

由于标段范围比较大,两边都要放线,(施工员也增派了2人过来)可是当天并没有很忙的线要放,没看到施工员在忙啥,我就拉了安全员独自去放基础。过一会儿看到了放线二人组也晃了过来。

忙啥呢今天?

去复测你昨天的标高了。

(我瞬间黑人脸)你俩昨天请假,我抄的标高还有错?(真诚的自信)

该看的不看,明天底板浇筑,去把柱子定位看一下。

然后略过我一个人放了8个坑的开挖线。

发现问题没?

发现了发现了!(激动的心)

(又一脸黑,哎,我多希望没问题!)

这个柱子歪了十公分,梁偏移5公分。

还发现其他问题没?

还没来得及。

(脸上再加一色号,强烈怀疑现在脸黑真的不是晒得,是被磨出来的。我都放了8个窝子了,这一共才1200个平方,俩人才发现一个问题!自己干吧,我又找出来小问题若干,略过。)

这个大问题,调吧!

哎,天都黑了,钢筋工只剩刘二家二公子一人,好在焊,切,绑,扎全部精通。在我们几个的协助下,和不长眼的木工二班老板一直电话催促中(抠门,晚上接我们在项目食堂吃饭(食堂水平以后再扒),我说让他先拆模调钢筋,死活不干,非要先吃饭,明早再处理,mdzz,正好吊模,明早打灰,他明早处理个雀雀,义正言辞的叫他下来处理,不然我们不上去,你就自己吃吧。)可算给自己找加班,干了一个多小时搞定。。。

ps:

本着分享工地生活顺便做个记录的心情发的这个帖子,可以解答一些新手小白的小问题。但是不接受,不接受,不接受,低于5年以下现场一线施工经验的一切人,提出的关于质量和安全问题!(这条可以过滤掉很多央企的白痴,注意措辞,只是很多,不是全部。)

社会在进步,要求越来越严格,以前老板总说搞工程不是造飞机造火箭那么严谨,要上天。但是,我认为该遵守的施工规范和安全条例是比天还要大的东西!

好了,本次更新说了很多废话,下次再扒防水奇闻和其他妖怪的传说。

=======================

以下是原答案:

先放图

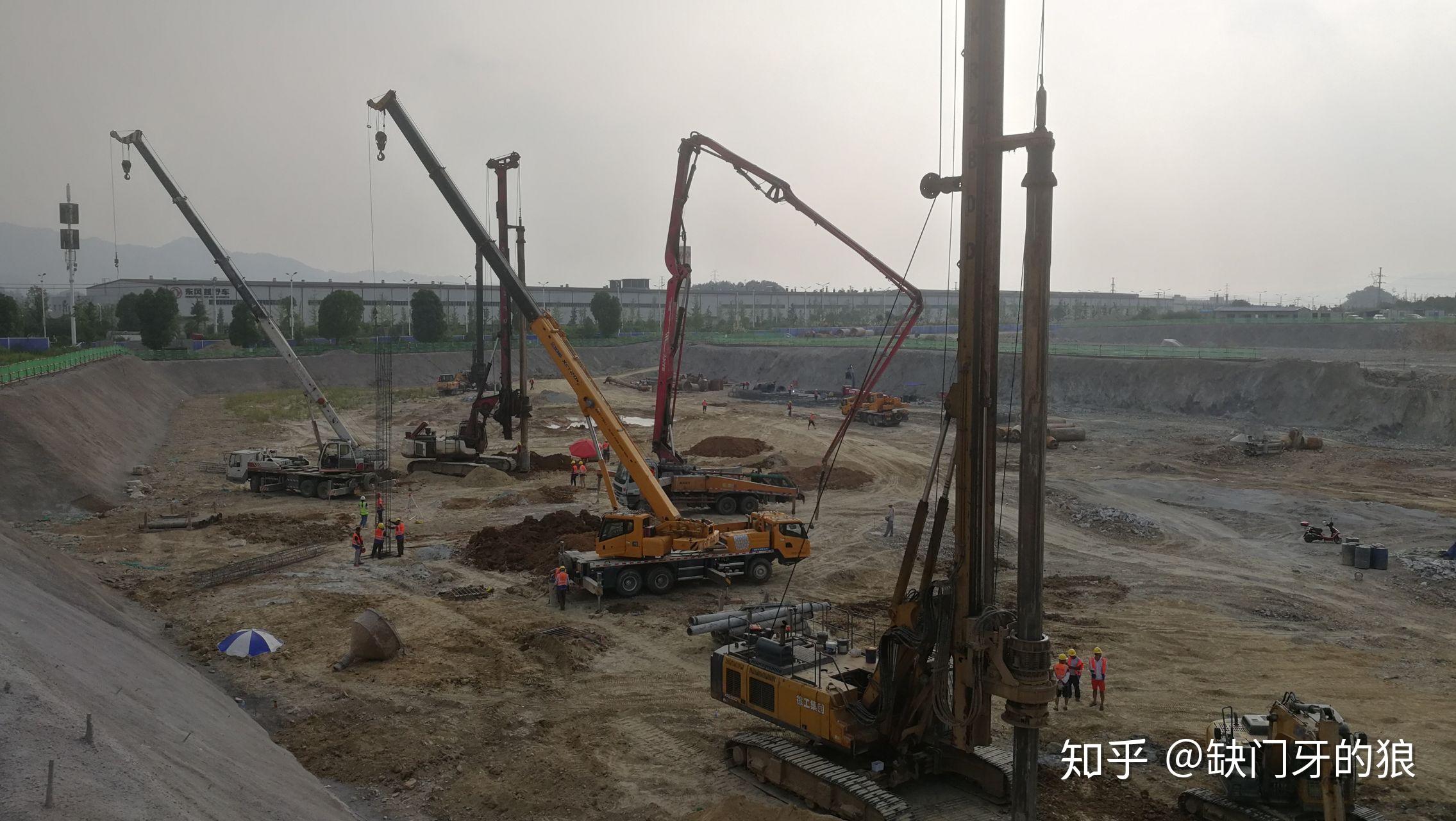

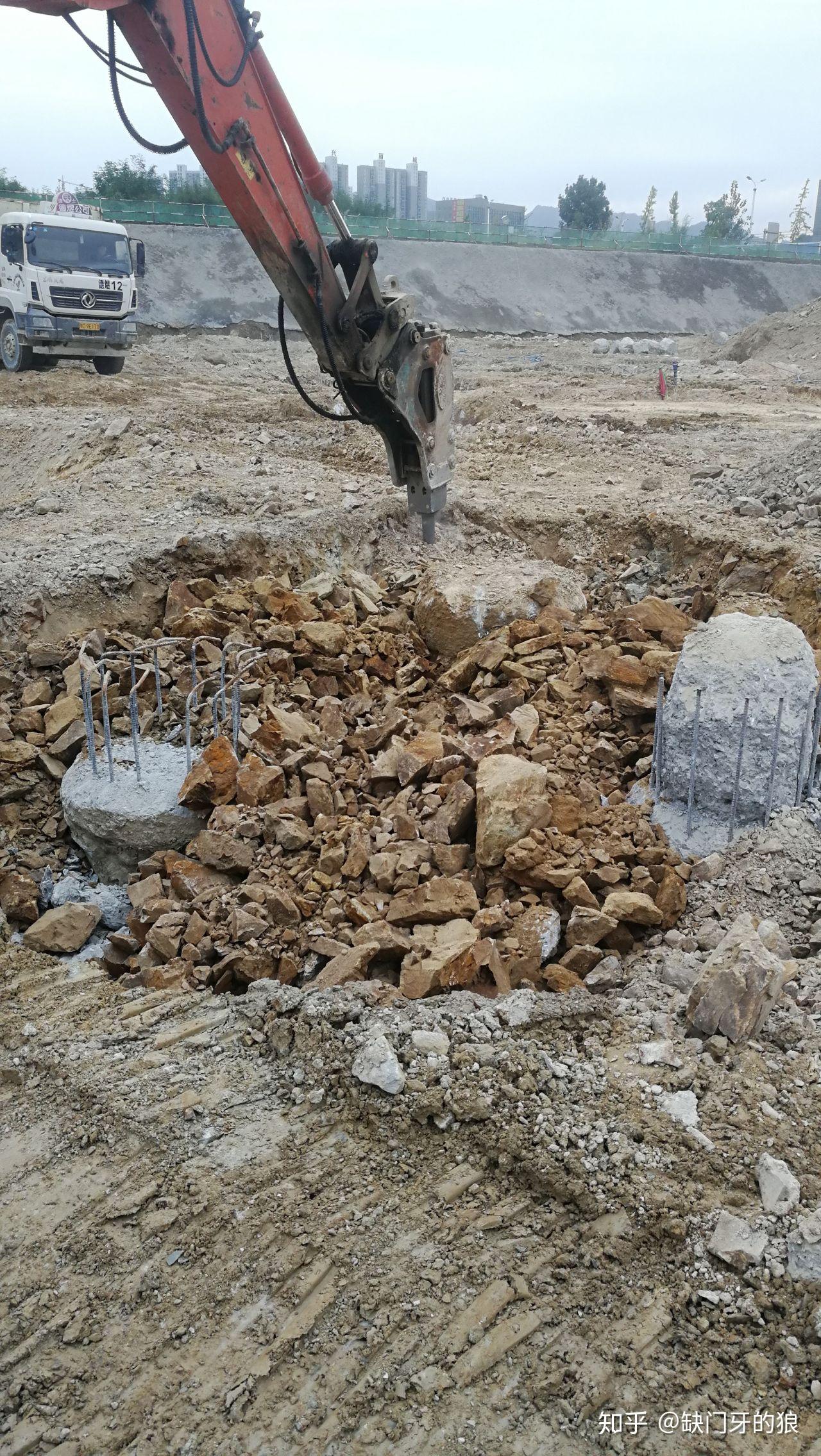

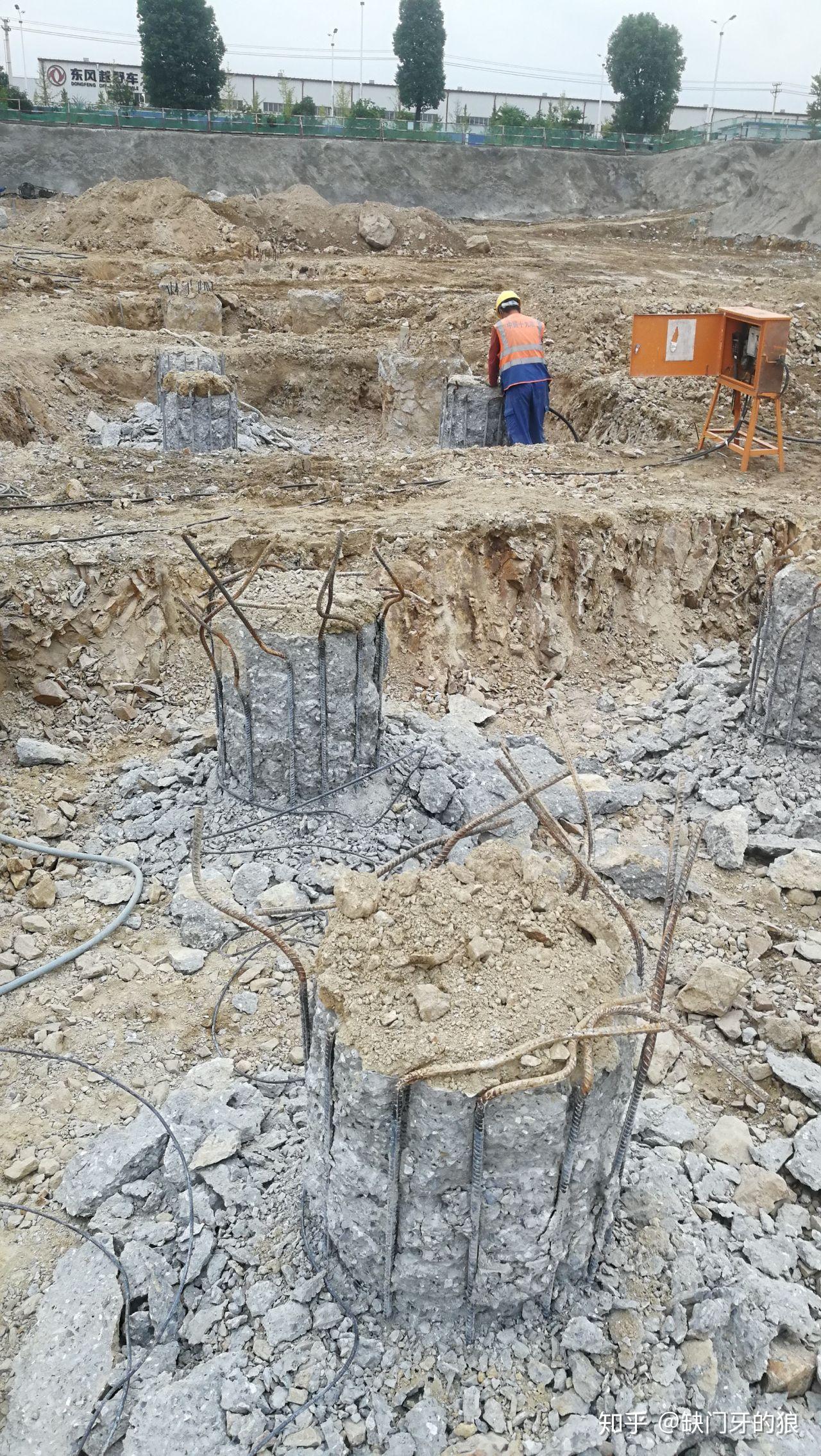

我们标段,305根孔桩,我一个半吊子项目经理带俩狗屁不懂不负责任的施工员,一个95年会弹线就敢说自己是施工员的小伙子, 一个号称原来当项目经理的奇葩老同志,连续每天熬夜到最起码11点,守了十天。

然后回公司要人,老板碉我,打孔桩有什么技术含量,你们都守着干什么,不会安排轮班?

呵呵,好的,轮班。

继续放图

辣鸡商混站,由于环保要求,河沙供应不足,老板不知道怎么谈来的商混站,配合比问题天天堵泵(害我天天加班的就是这个原因),做试块都是这种料。回去汇报老板。

第一天,好,知道了。

第二天,好,知道了。

连续几次。。。

7天以后,打了1000多方了,老板忽然来电,商混到底是不是不行?我说商混了来的第二天我就跟你说过了。。

来电后第二天,更换商混,虽然还是渣!

继续放图

可算蓝图到了,开始让施工员看图,年轻的直接说,有啥好看的,干就是了(实际一点看不懂)老的不吭声,只说好。

8张基础图,我看出来20多条问题,他俩一条都没看出来。渣渣设计院,虽然图纸渣,起码态度还行,不想说了。

好不容易公司支援过来一个施工员,我得空回公司汇报情况。

新来的两个怎么样啊,能吃苦耐劳吗?(老板眼里,吃苦耐劳最重要)

那个新来的两个同事,小伙子还行,不懂嘛,起码安排啥都还去做(要说吃苦耐劳,95年的,能吃多少苦?)老同志技术不太行,看是不是换一个?(诚恳脸)

天天说别人技术不行,你行你行就你行?(抠着手机翘着二郎腿)

好好好,我躲着你还不行嘛。。

到生产副总那里,正在吐槽老板,调过来的施工员电话来了,老同志转标高点错了50公分。。。开的公放(我就知道肯定有事,走之前安排的他们看挖机平场子来着)我和生产副总面面相觑。。。

此时偶遇人事副总,遂重复一遍。略过一圈敷衍我的话和兜圈子的话。

走的时候。

人事副总说,现在缺人,招不到人,有个人给你搭把手总比没有强吧。(老同志工资比我还高500)我忍着不笑,也忍着不哭。

生产副总说,先干着吧,再招个人,工资又开的比你高,你又要不平衡了。(我心里一万个)算了,还是忍着不笑也不哭。

继续放图

时隔近2个月,老板不知道怎么想通了,可算把老同志撵走了,然而闹出更大闹剧。

他居然问所有人都借过钱,1300-3万5不等(三万五当然是那个我提醒过若干次还不谙世事的小伙子),包括我(当然我早就看穿了这个安排抄标高一下午只抄两次的人。。不会还傻傻的借钱给他)。所有人,指的是项目部2人,挖机班老板,瓦工班老板,商混站外勤,这已经是他能通过工作接触到的所有人了。

因为这个事情,耽误我半天时间处理,期间还了解到,法院曾来过工地找他?公司财务说他征信有问题?算了,可算送走一尊大神,我真的不想再列举他算量比班组还多算,挖基础算错标高害我被其他两队施工员看笑话,经常上班迟到,每隔两天就要偷偷往外跑一会儿,等等的例子了。。

还记得那天,我比过了二建还高兴。(虽然我过了二建也没怎么高兴)

继续放图

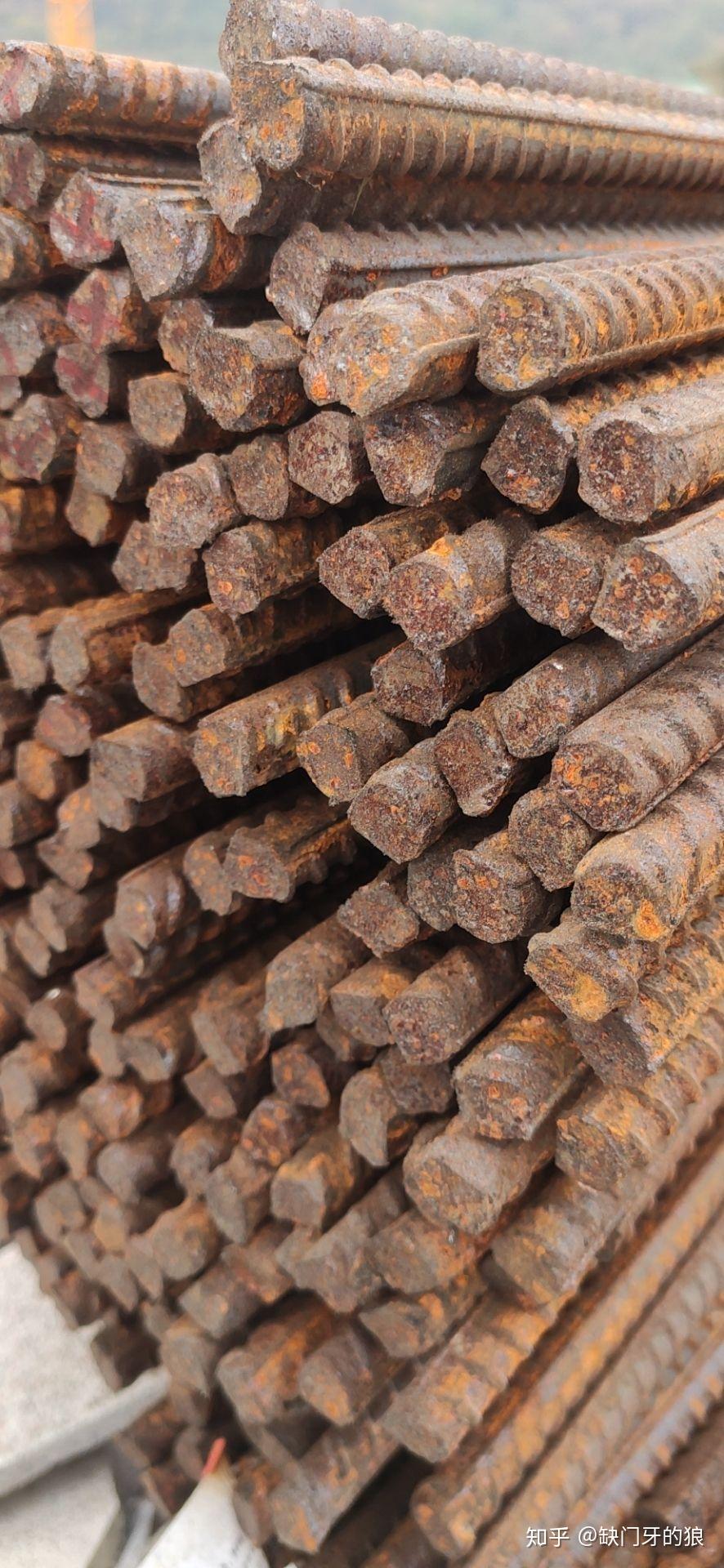

可算熬过了难熬的孔桩,商混站换了一波,效果大哥二哥,无奈的看着其他两个标段的天泵操作手对我露出滑稽笑容的日子终于过去了,报40吨钢筋分20次用小霸王拉来的日子可算结束了。

现在,看看轮班的后果吧。。高高低低的孔桩,仿佛进了少林寺微缩塔林。。

继续放图

作为作业队伍,我们在某中字开头企业手下做事,这奇葩的故事就又有得说了。。往下牵扯到很多技术层面,估计也没人看,项目破天荒放假一天,先放个图,祝大家十一快乐吧!

图片朋友圈找的,不然你以为施工狗有时间出去玩?

顶模项目:BIM有哪些谎言?

刚刚从分公司一个项目考察回来,蛮有感触的。简单说几句。
~~~~~~~~~~~~~~~~~~~~~~鸽

BIM最大的谎言在于它到底属于技术成熟的哪个阶段吧,如下。

个人觉得最好最好的期望也就属于复苏期初步阶段吧。现在好多公司或团体鼓吹BIM已经完全能解决施工现场疑难杂症,能大幅度提高生产力,我可能也只能笑笑了。
广联达卖了几千套5d出去,还真没看到哪个项目实实在在用出了花。撇开深化设计不说,BIM对施工企业除了一个炫酷的概念以外,真没有爬模顶模铝模跃层电梯等技术给项目带来的影响大。
不是我唱衰。我就是搞这块的。我也想它好,可是它现在还做不到啊!(?_?)
~~~~~~~~~~~~~~~~~~
ps:有技术标,BIM方面的问题可以交流。

顶模项目:求教水泥现浇顶几天可以拆模?

应该根据气温,一般侧模第二天可以拆除,底部模板7天以后。

顶模项目:秋季混凝土顶模多久能拆?

根据铝模的早拆体系,当混凝土浇筑完成后强度达到设计强度的50% 后方可拆除顶模,一般情况下48h 以后可以拆除顶模。

顶模项目:钢筋工程中如何控制钢筋排距及保护层厚度?

钢筋工程中如何控制钢筋排距及保护层厚度,搬砖的浪子告诉你。

一、钢筋排距的控制:

1、一般情况下用短钢筋垫在钢筋与钢筋之间(也就是上下排的中间),短钢筋的的直径不得小于主钢筋的直径。

二、钢筋保护层:

(一)、钢筋保护层用垫块控制厚度,在钢筋的下面垫好砂浆垫块,间距1m,以确保保护层厚度(垫块强度必须符合规范要求)。

(二)、什么是混凝土保护层?

1、混凝土保护层:是指最外层钢筋外边缘至混凝土表面的距离;

(三)、保护层的作用是什么?

1、防止钢筋锈蚀(确保在设计使用年限内不影响结构安全的锈蚀);

(四)、保护层的厚度确定:

1、影响保护层厚度的因数,取决于混凝土所处环境类别决定;

2、可以参考图集16G101-1;

(五)、柱子保护层一般用钢筋塑料卡子控制厚度;

三、保护层的其他要求:

1、构件中的受力钢筋的保护层都不要小于钢筋的公称直径;

2、砼强度等级≤C25时,最小保护层要增加5mm;

3、基础地面钢筋保护层厚度不小于40mm;

4、保护层不得超厚。

谢谢阅读!我是搬砖的浪子~希望我的回答对大家有所帮助~更多建筑工程技术知识分享给大家~喜欢我的文章可以点击关注哦~
